昌禾装饰【0612工地大联检】| 镜头纪实——精工细检,品质交付
2025年6月12日,昌禾装饰一月一度的【工地大联检】准时展开!装修工程 "细节即品质" ,昌禾装饰将工地联检定为每月必行的"品质大考",以深入施工一线的实地查验,把好从设计图纸到实景落地的每一道关卡,用制度化的品控流程兑现品质交付的承诺,用实际行动筑牢装修品质防线,为每一位业主的家保驾护航!
01 联检内容
施工安全、工程质量、设计图纸、施工进度、工地形象、现场管理等内容。
02 联检人员
工程一部、工程二部、质检部、研发部、采购部、精装销售部、交付中心全员、网络销售部等共计九个小组七十余名人员。
03 联检工地
中海九樾、中海华樾、中房花语轩、玉庭华府、半岛华府、南泊湾、金地自在城、东方赋、东方悦、紫樾台、湖光印、玺云台、凤凰尚筑、凤凰华府、艾依水郡、聚和公寓、江山阅、逸兰汐、庆丰御锦湾等数十个小区共计八十余户工地。

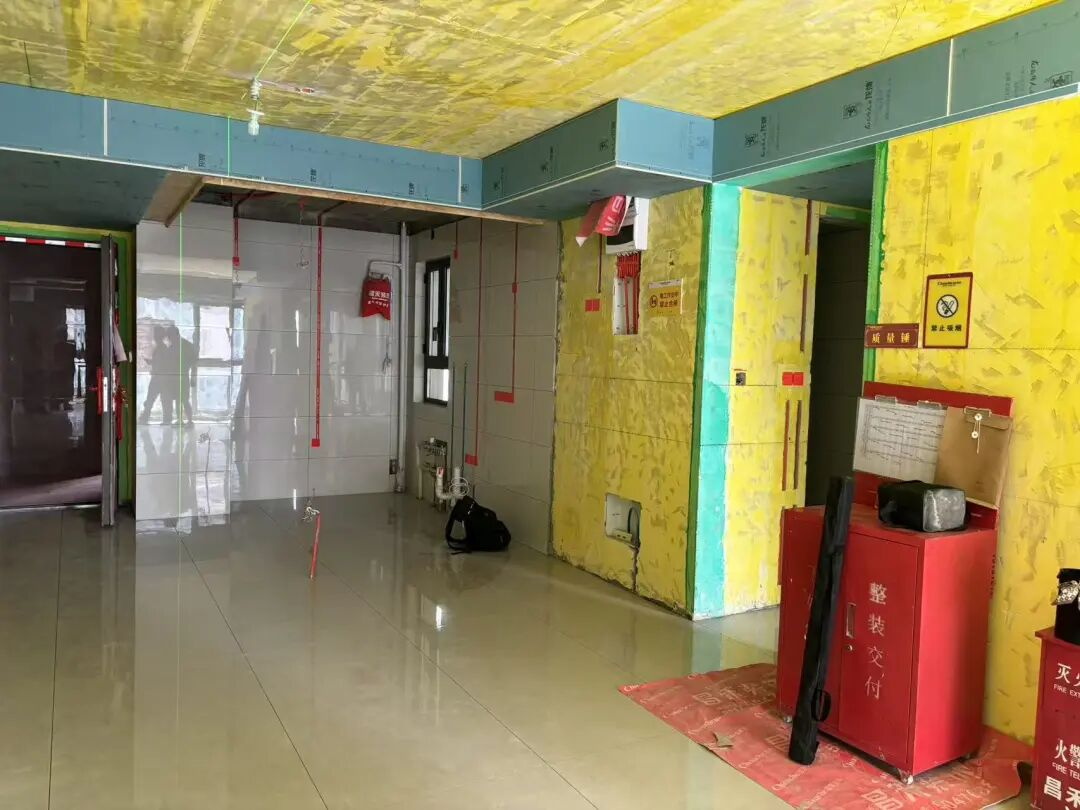

2025年6月12日早8:30,各联检小组在昌禾装饰家居生态体验馆门前准时集合,联检组人员均身着工装,手持检查工具与记录手册,由负责人进行出发前注意事项、检查内容的宣贯,确保联检工作有序开展。
深入施工一线,保障品质交付,【0612工地大联检】镜头纪实,让我们一起直击最真实的装修现场,出发!

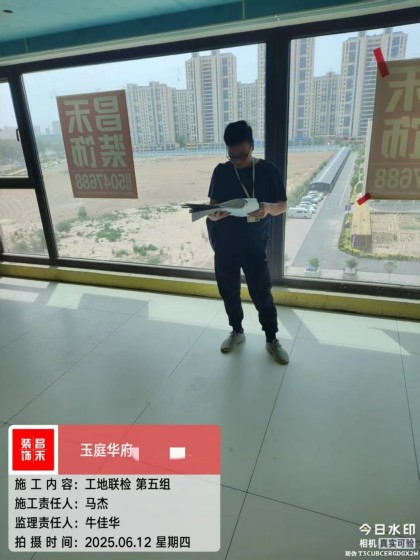

玉庭华府

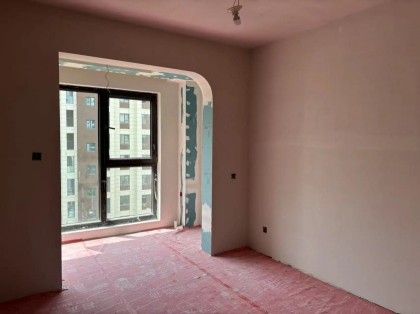

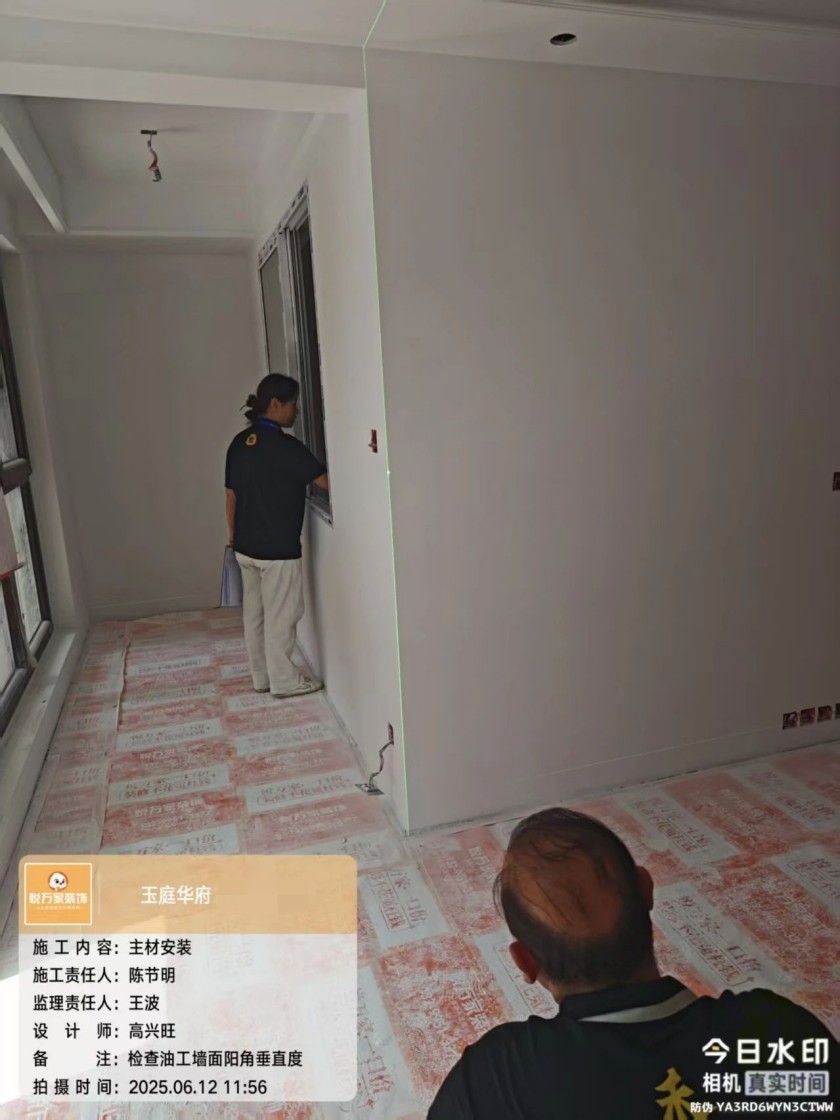

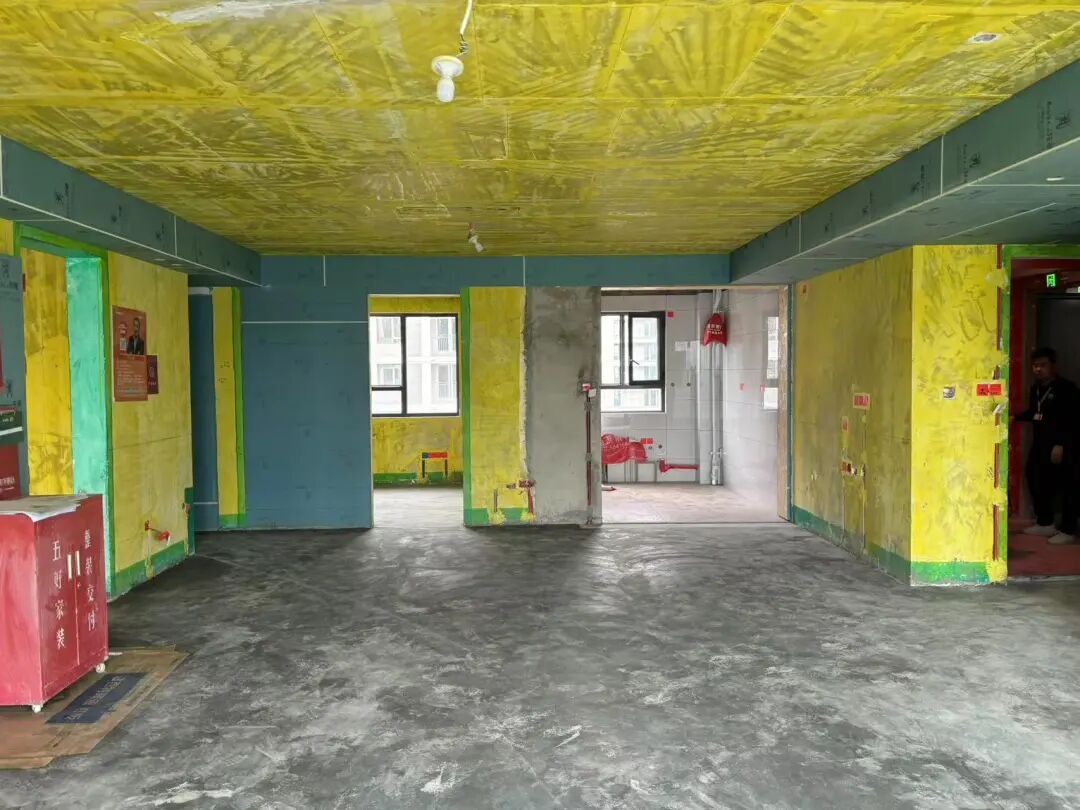

检查户数15户10户基础施工阶段,5户主材安装阶段。

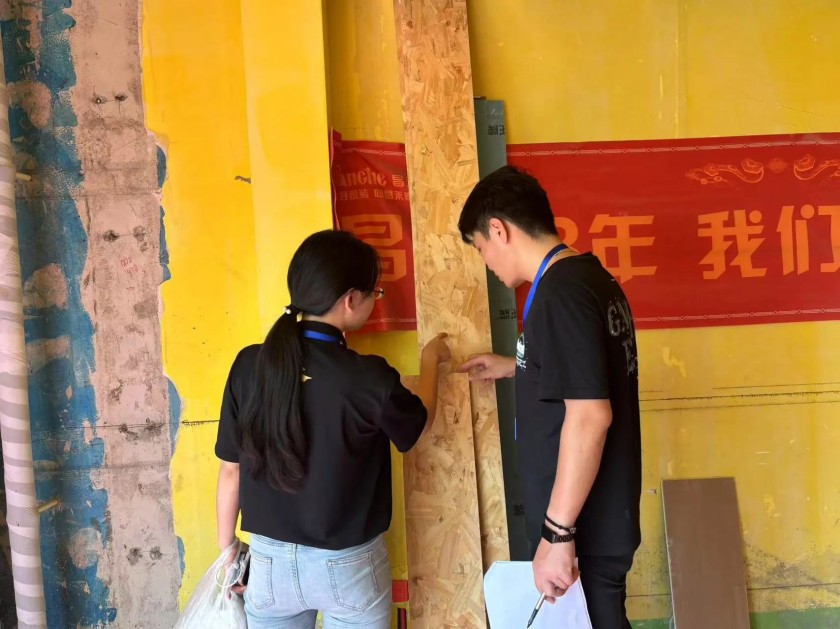

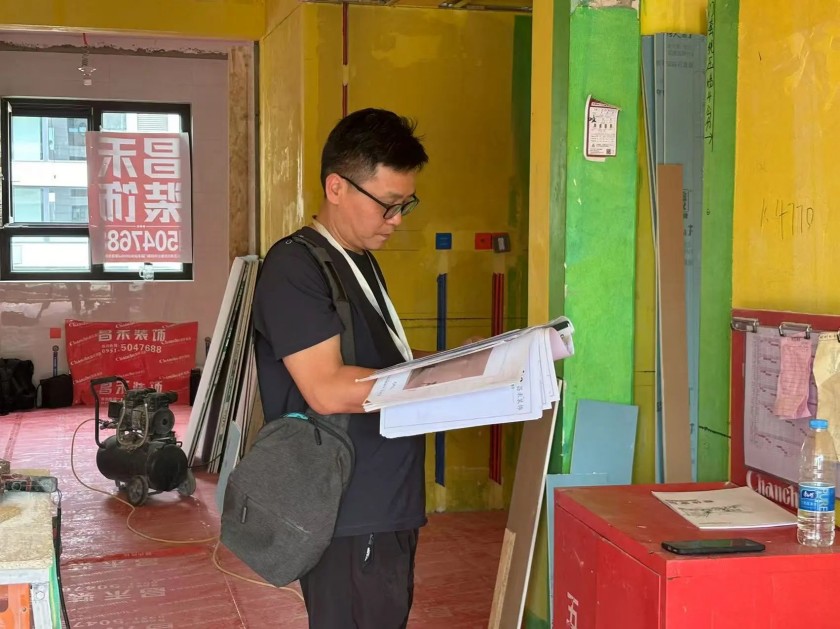

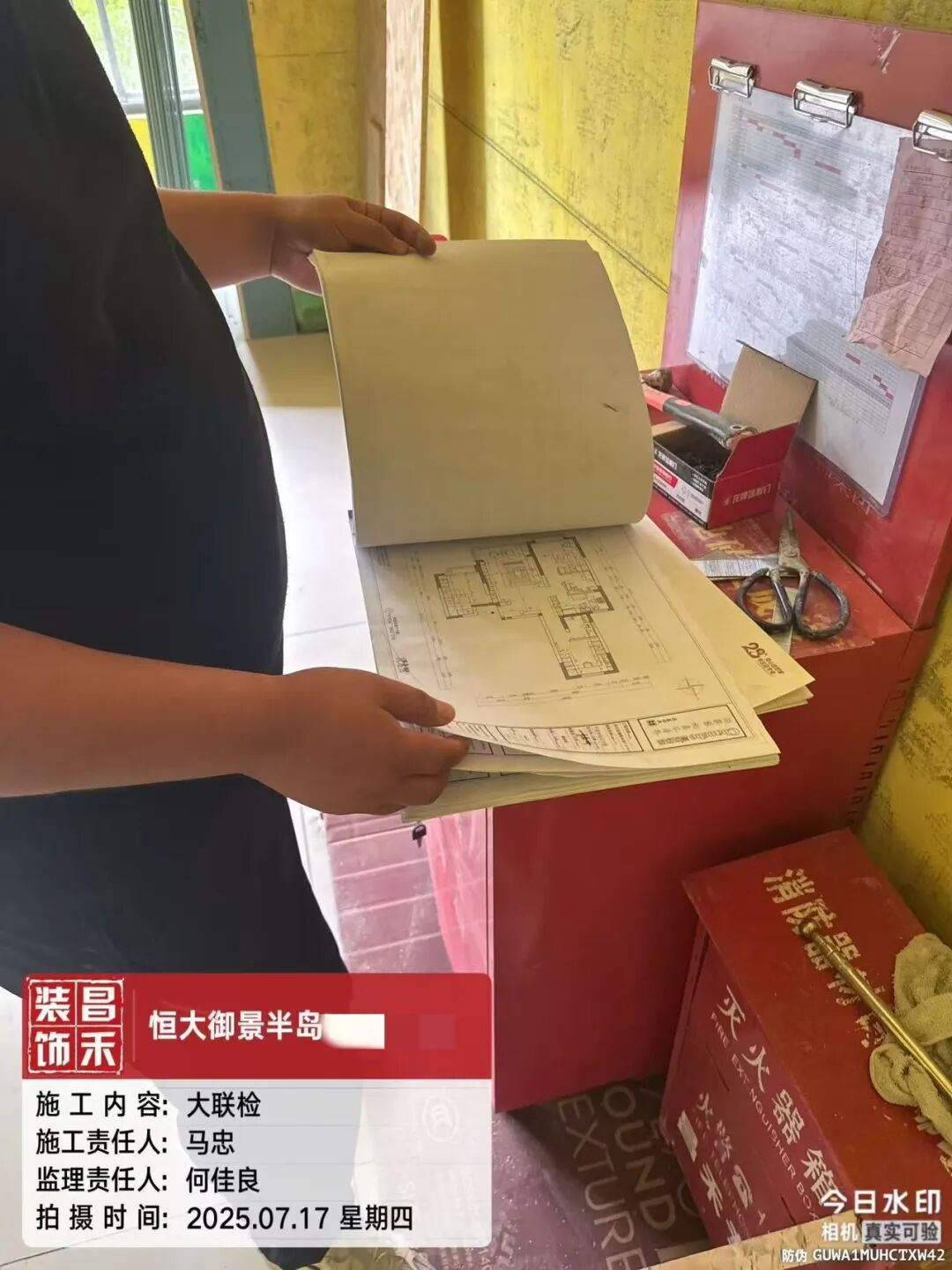

联检组人员检查施工进度、设计图纸、工程图纸等,核对现场施工情况是否与图纸相符。

瓦工地砖铺贴已结束,使用专用保护膜进行成品保护,防止后续装修过程中瓷砖被划伤、磕碰。

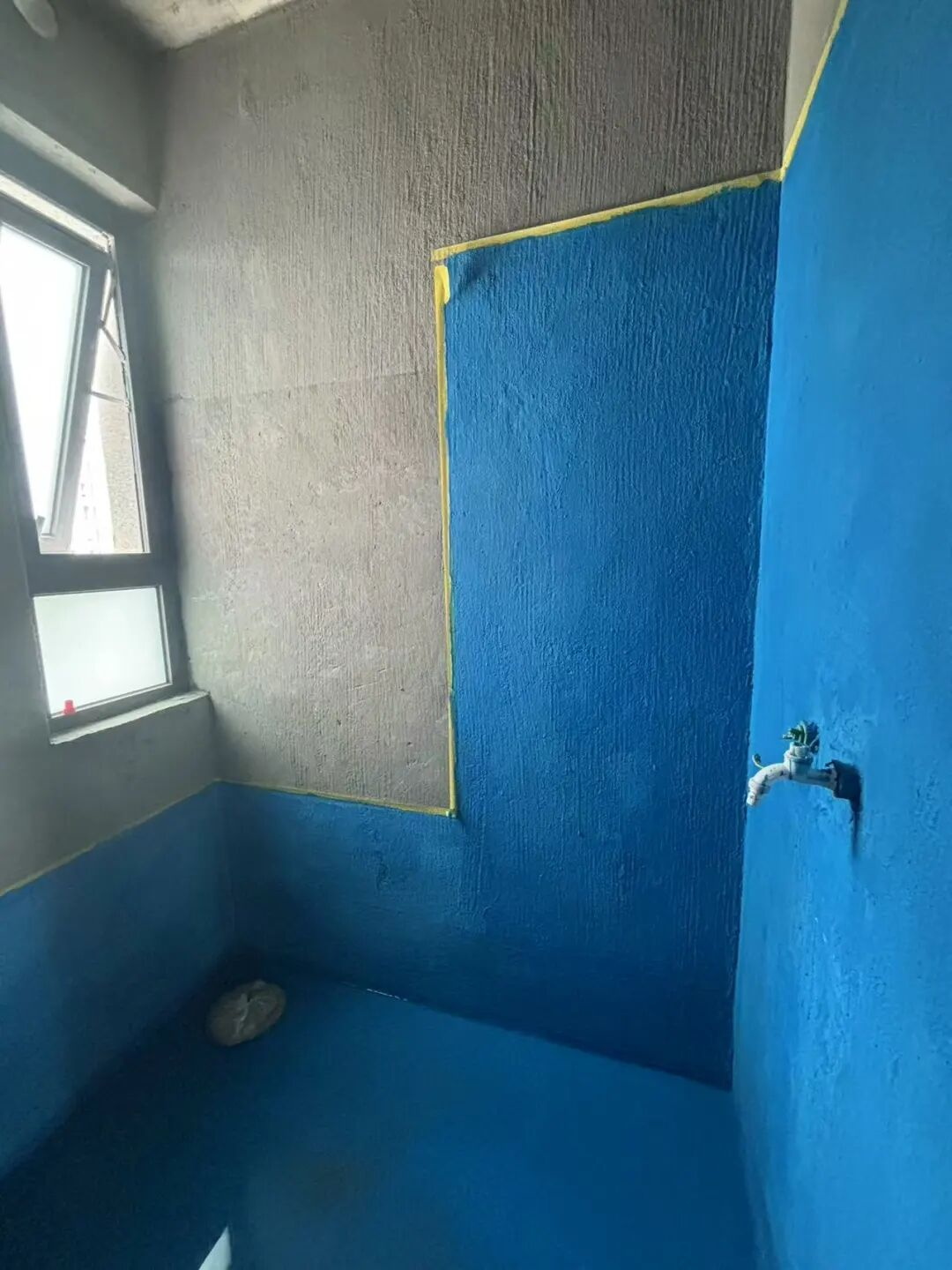

昌禾依据最新出台的《建筑与市政工程防水通用规范》,结合住宅装饰装修工程施工规范,对防水施工做出升级,要求卫生间门口两侧防水涂刷各延伸200mm,高度为300mm(门口腻子层必须铲除);淋浴区防水涂刷高2000mm,宽1800m(花酒居中位置左右两侧各延伸900mm);独立干区防水涂刷标准高1200m,两侧宽度700mm

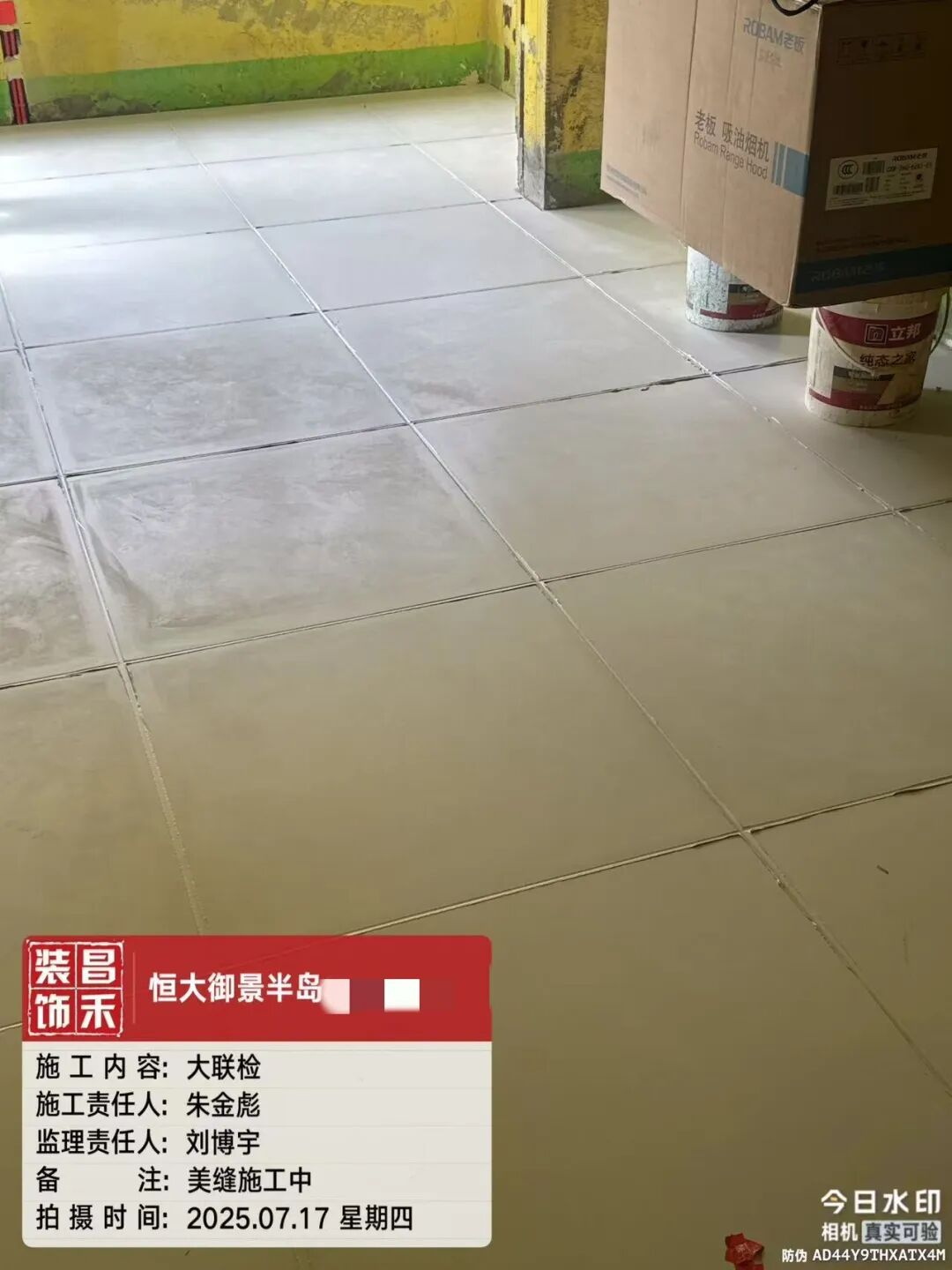

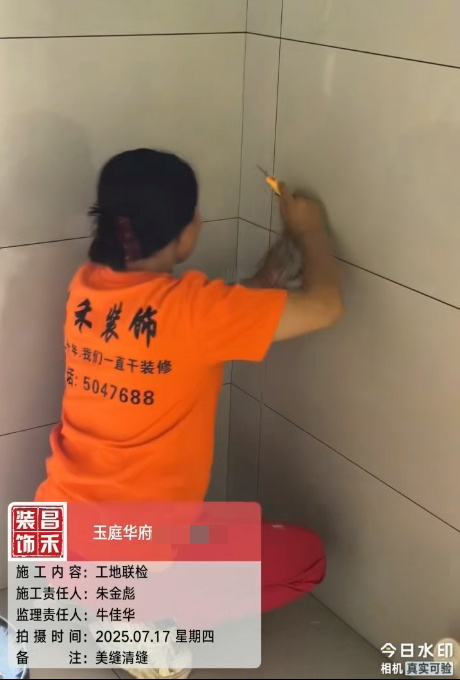

瓦工瓷砖铺贴完毕,正在进行美缝施工。

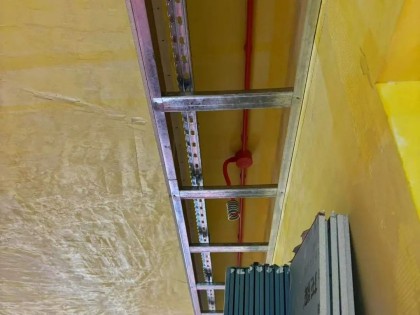

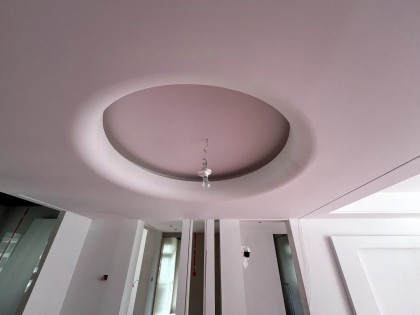

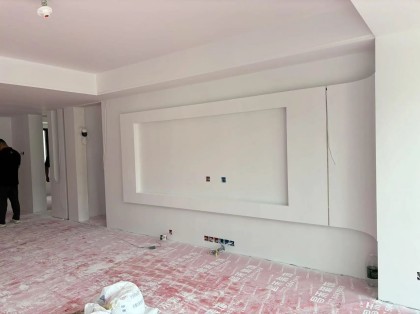

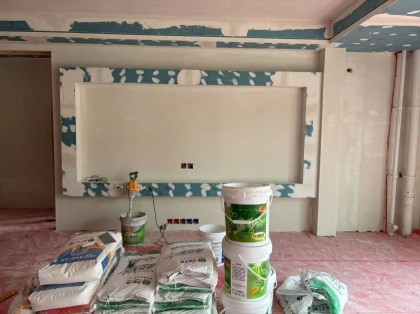

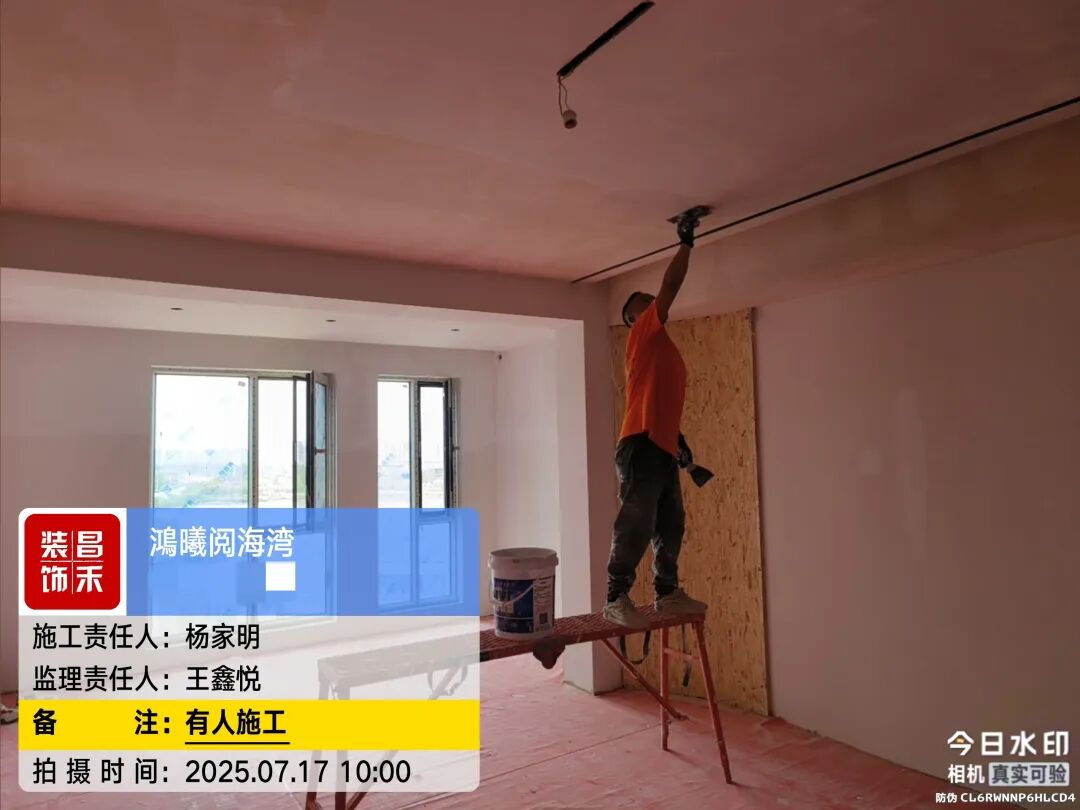

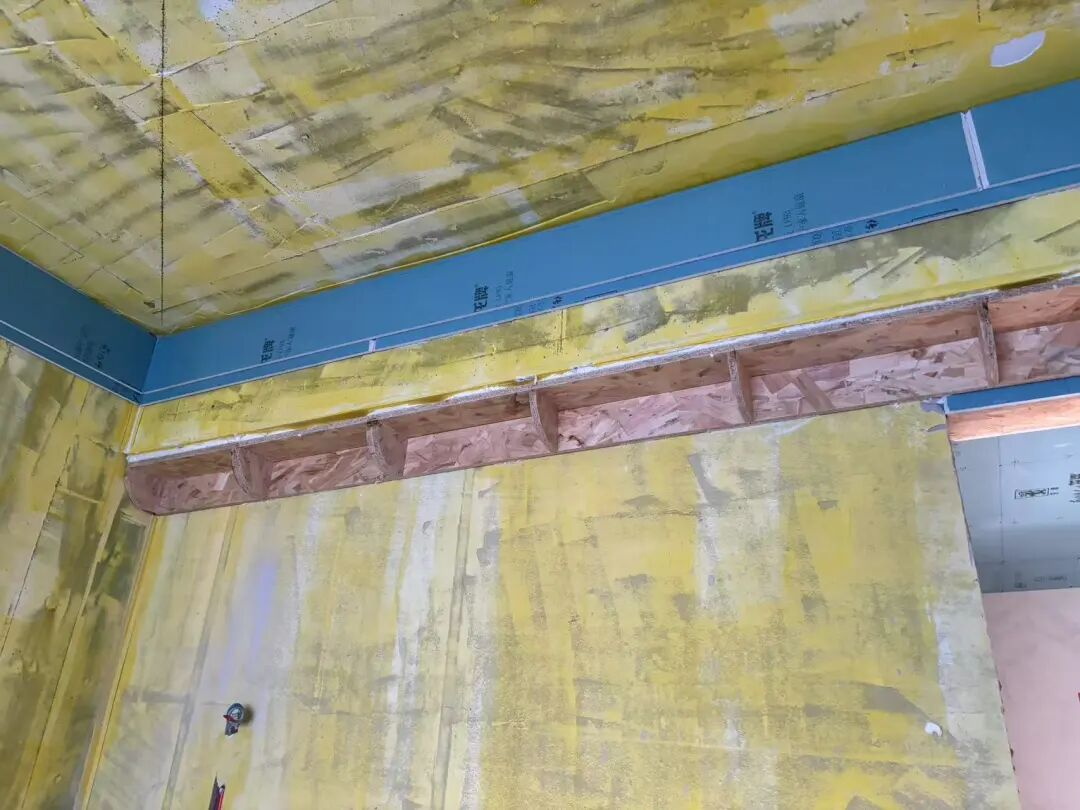

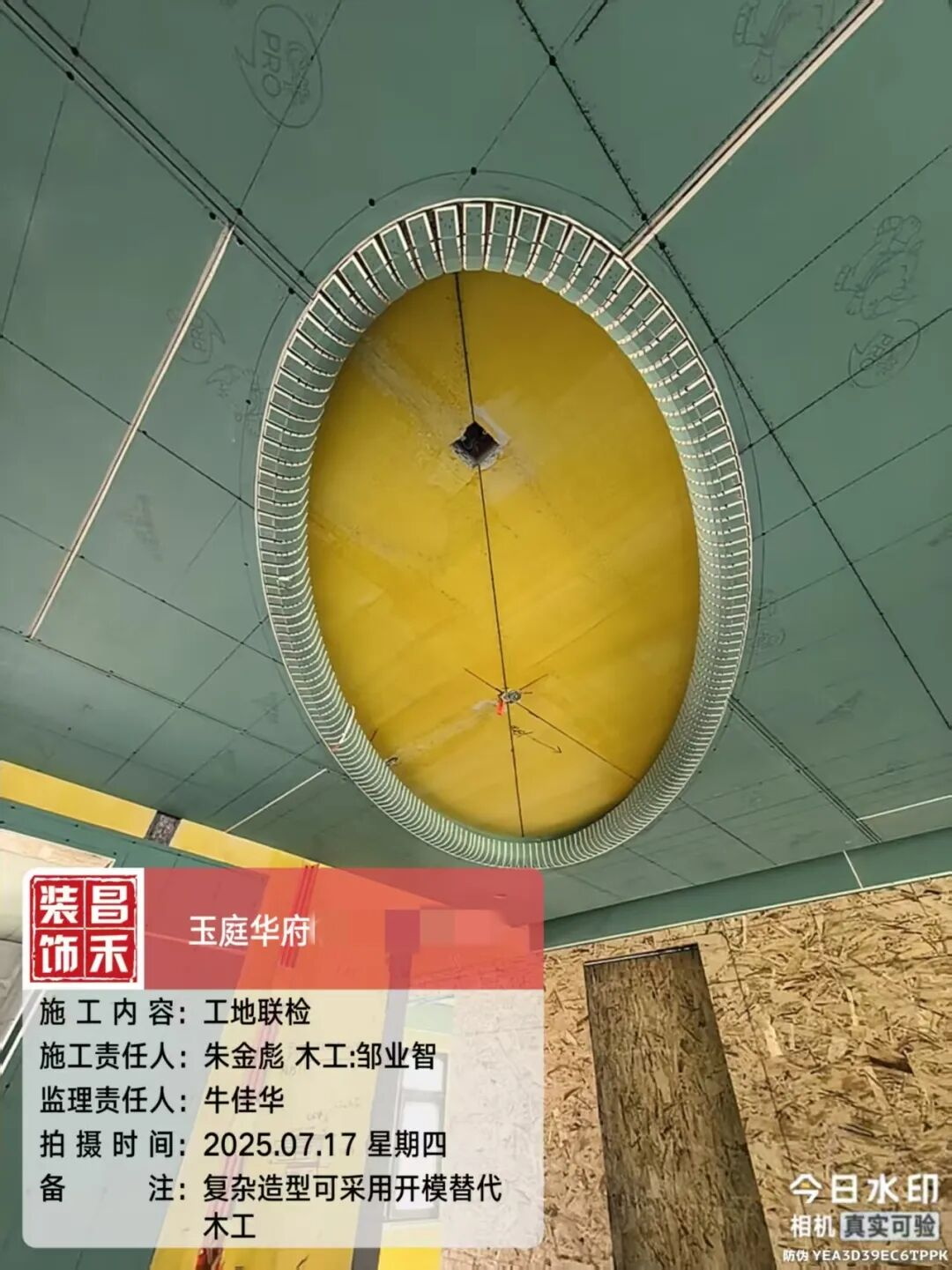

木工基层吊顶施工中。

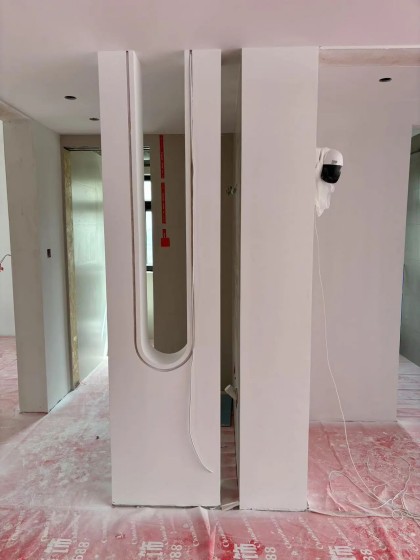

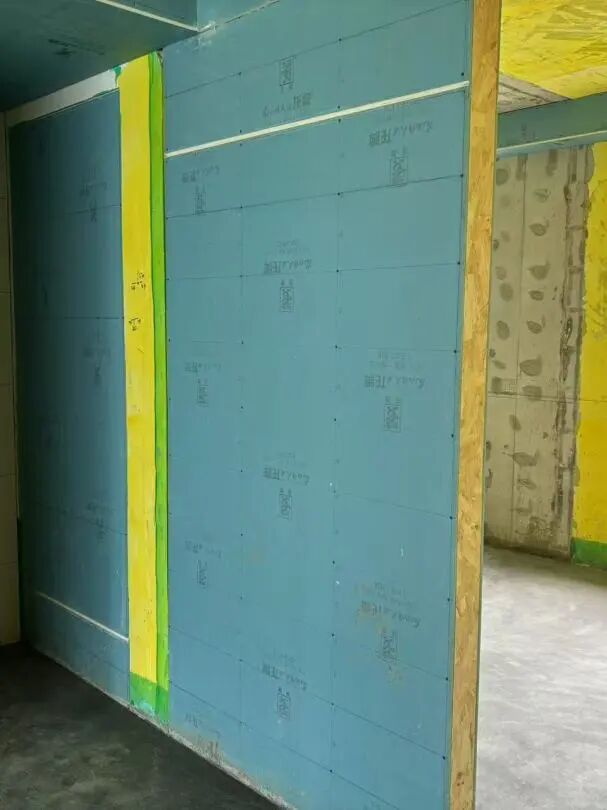

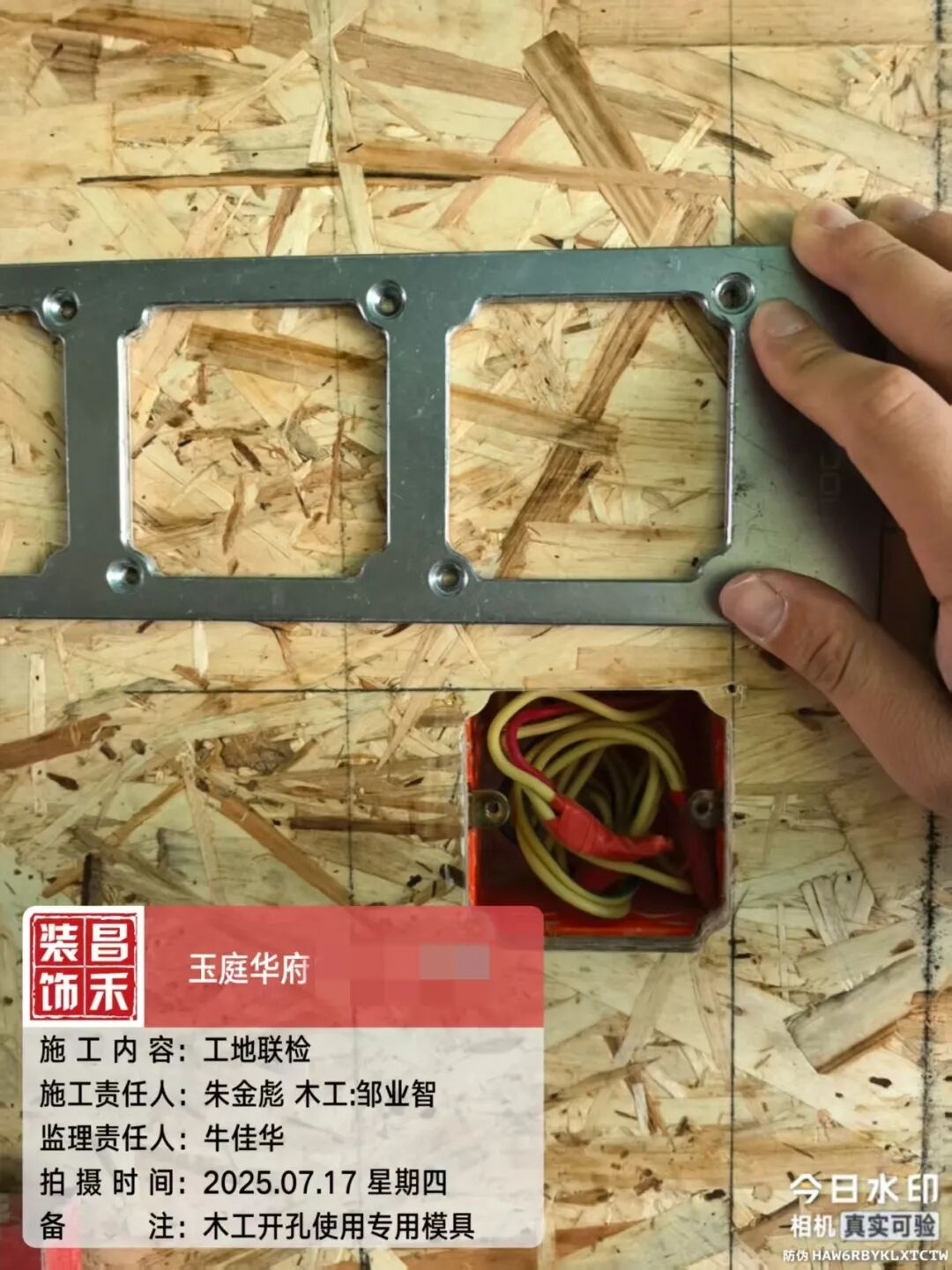

使用石膏板隔墙封闭原始门洞,要求石膏板隔墙与原建筑墙体间缝隙填塞必须使用发泡胶填塞严密,表面垂直度、平整度误差均不大于2mm。

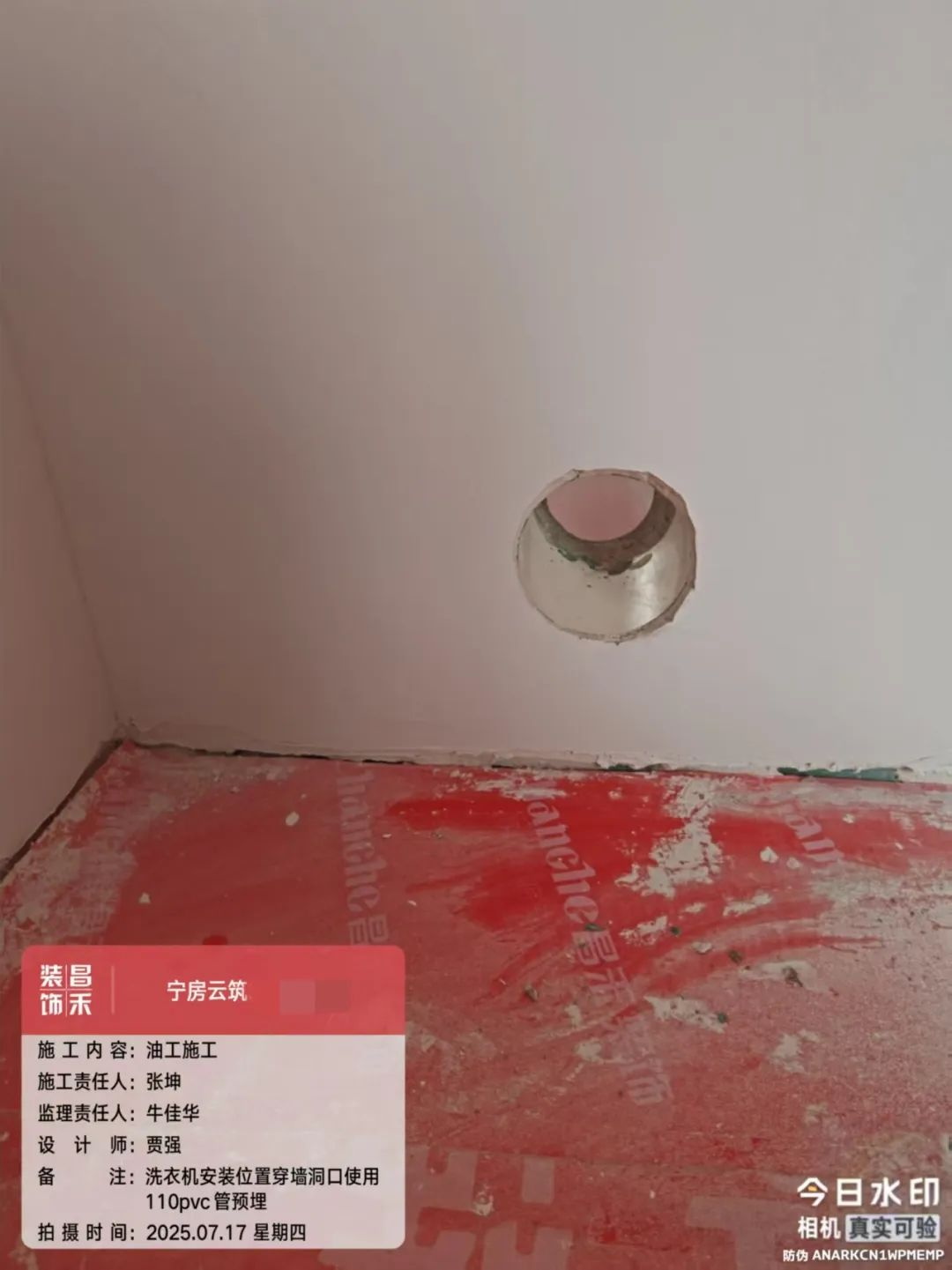

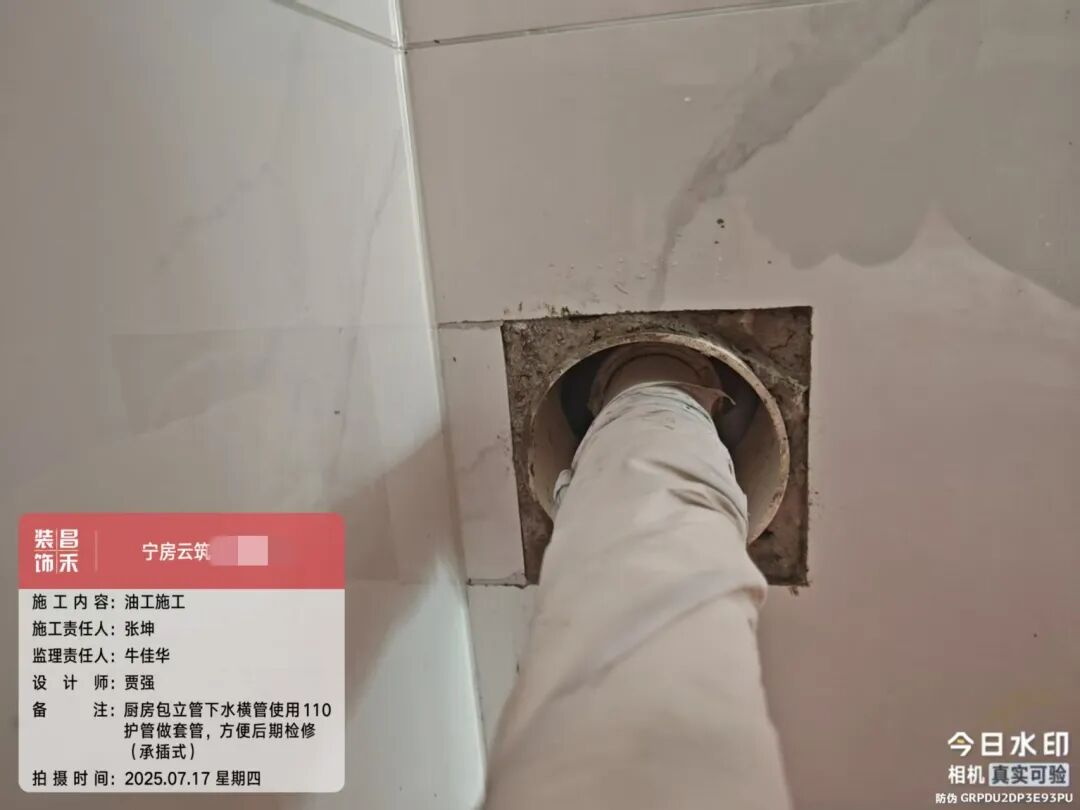

厨房降门洞,使用膨胀螺栓+吊筋做加固处理,后期安装吊轨推拉门具备承重能力,长期使用推拉门,上方木工降门洞也能始终保持稳固,有效杜绝松动、脱落、变形等质量隐患,全方位保障工程质量。

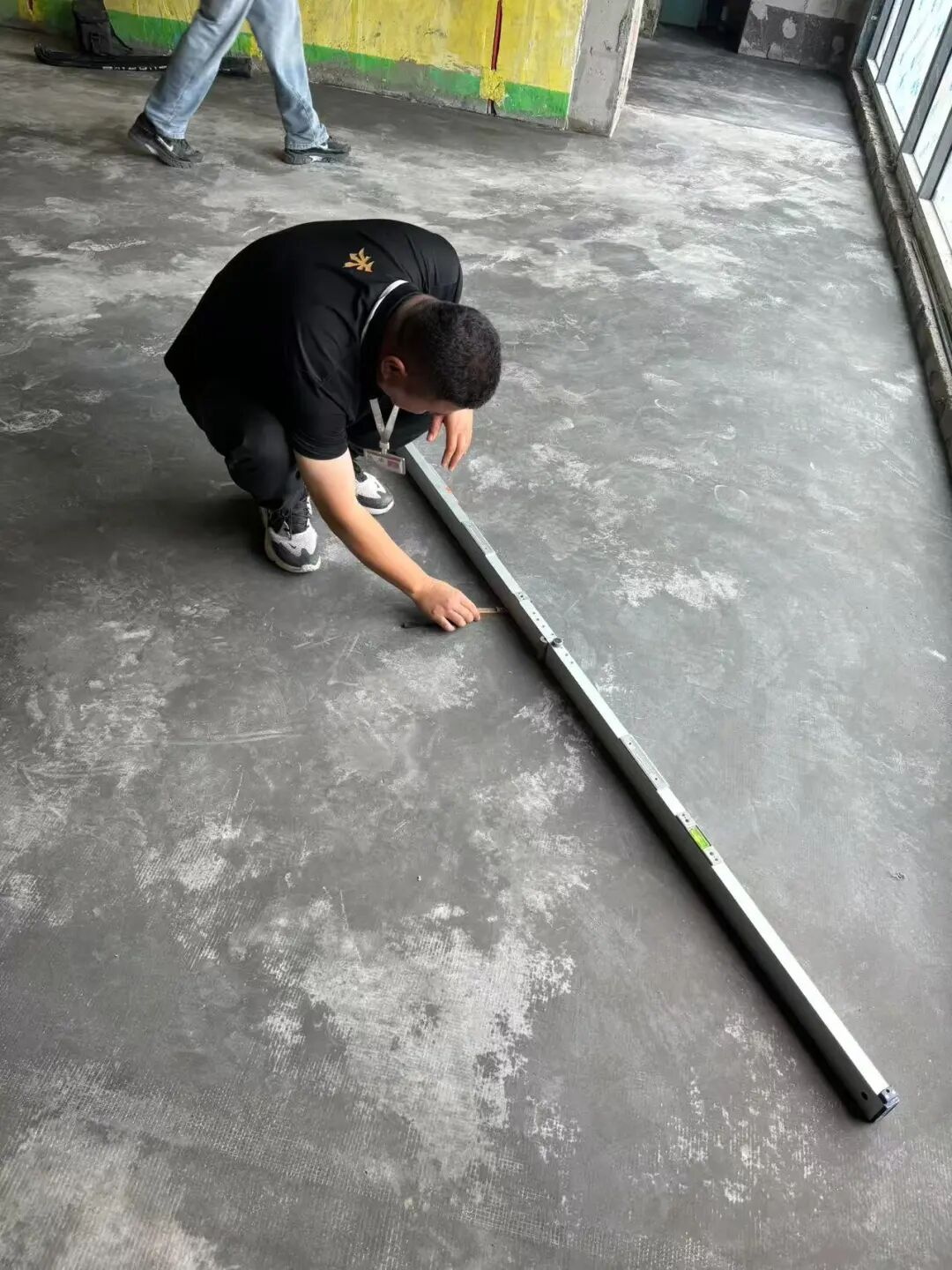

地面找平后进行挂网处理,防止后期开裂。
油工基层找平阶段。
瓦工和木工施工已结束,验收合格后进入油工施工阶段。

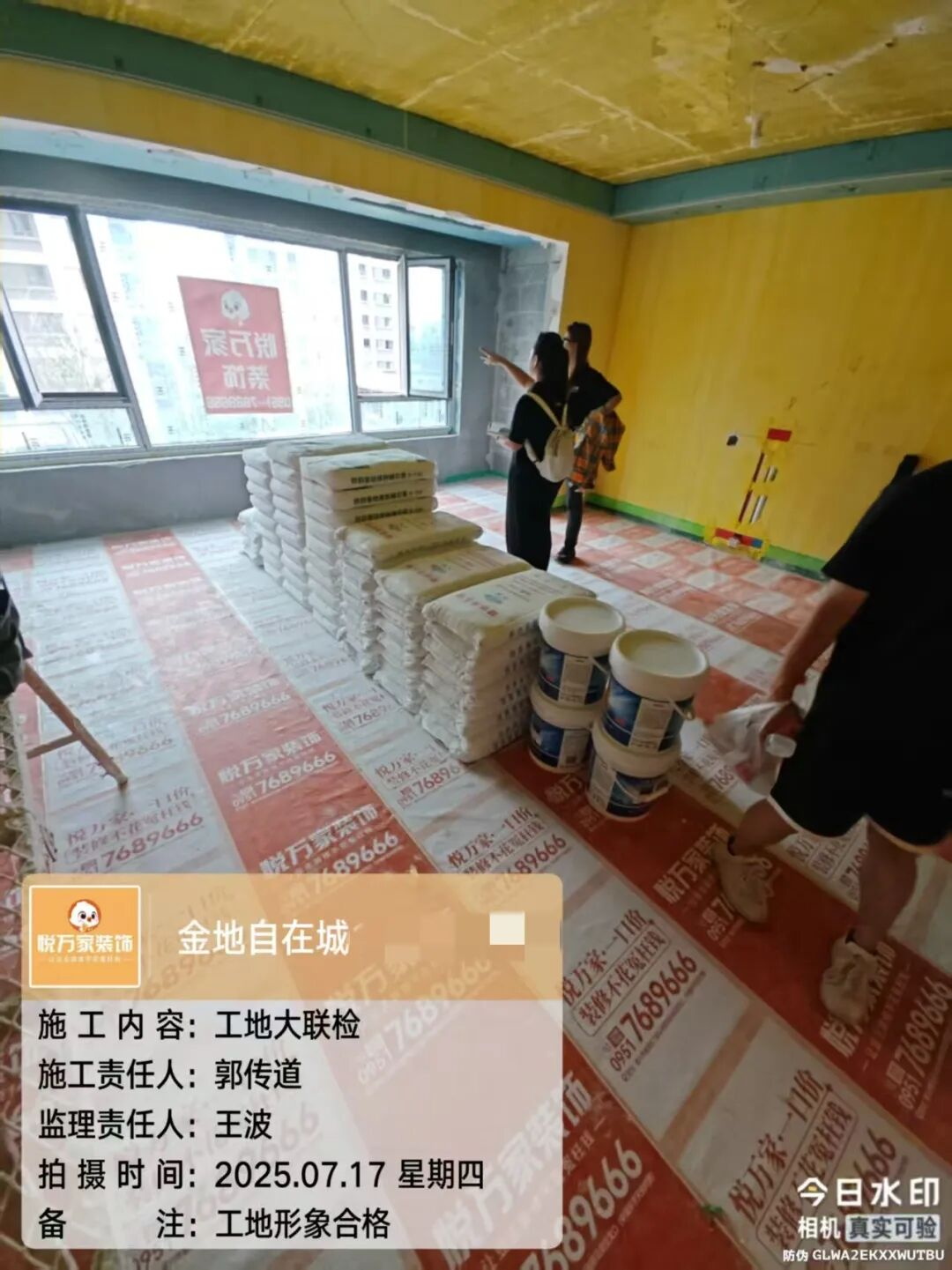

联检组人员核对装修工地剩余材料情况,确保工地现场的形象物料、基材及时备货,不得出现材料配送断货的情况。

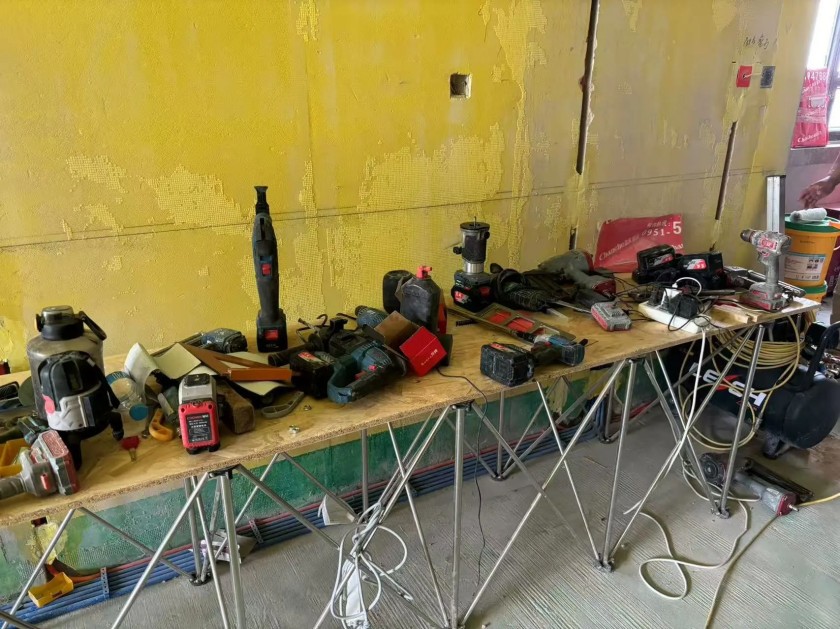

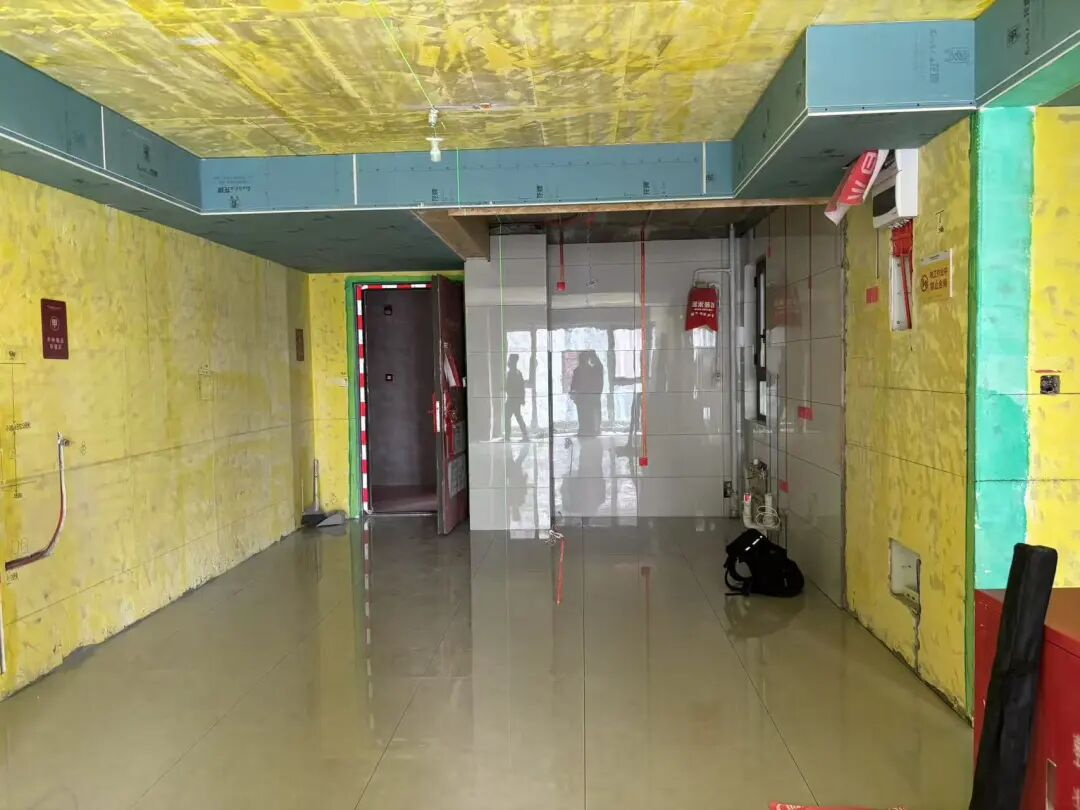

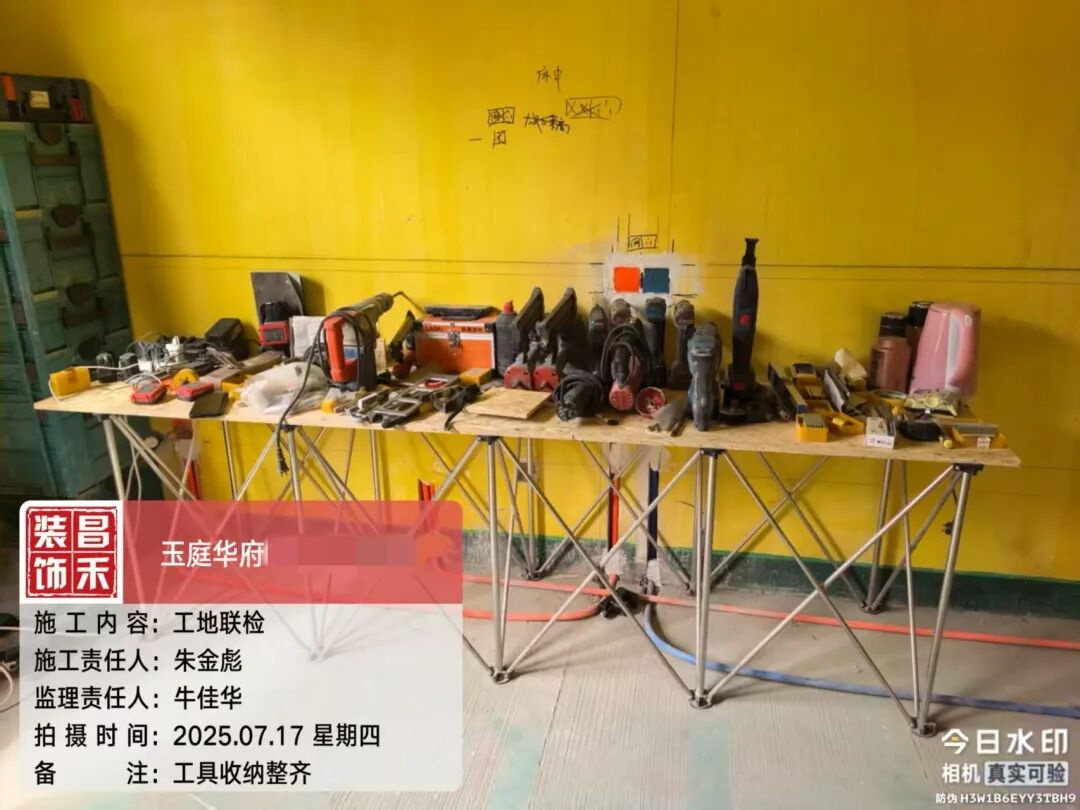

工人师傅自制专用工具桌,施工工具按要求摆放至指定区域,打造出整洁有序的工具收纳空间,使工地形象时刻保持干净整洁。

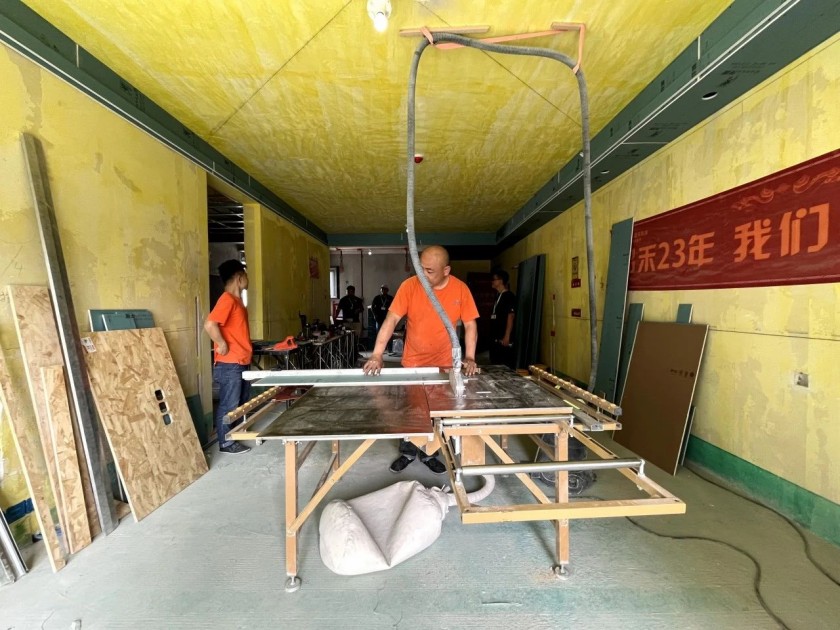

木工施工中,工人师傅正在使用专用木工台锯进行作业,相对于传统工具来说,木工台锯操作更加简单便捷,能够根据施工需求,实现高精度切割,既提高工作效率,而且安全无尘。

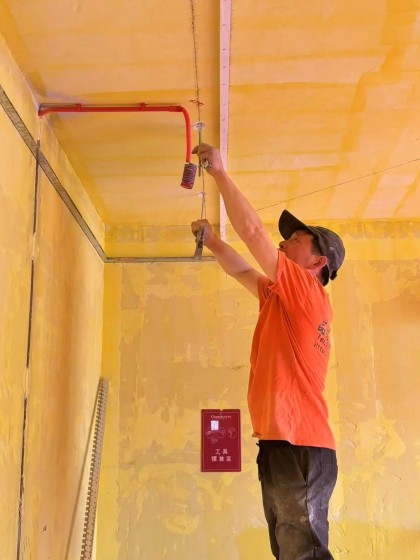

油工施工中,造型细节处理到位,即将进行第二遍面漆喷涂,要求墙顶面乳胶漆辊涂必须符合一遍底漆两遍面漆工序,表面不得有掉粉、起皮现象。

使用红外激光测量仪对墙面阳角垂直度进行检查,要求墙面垂直度不大于1mm。

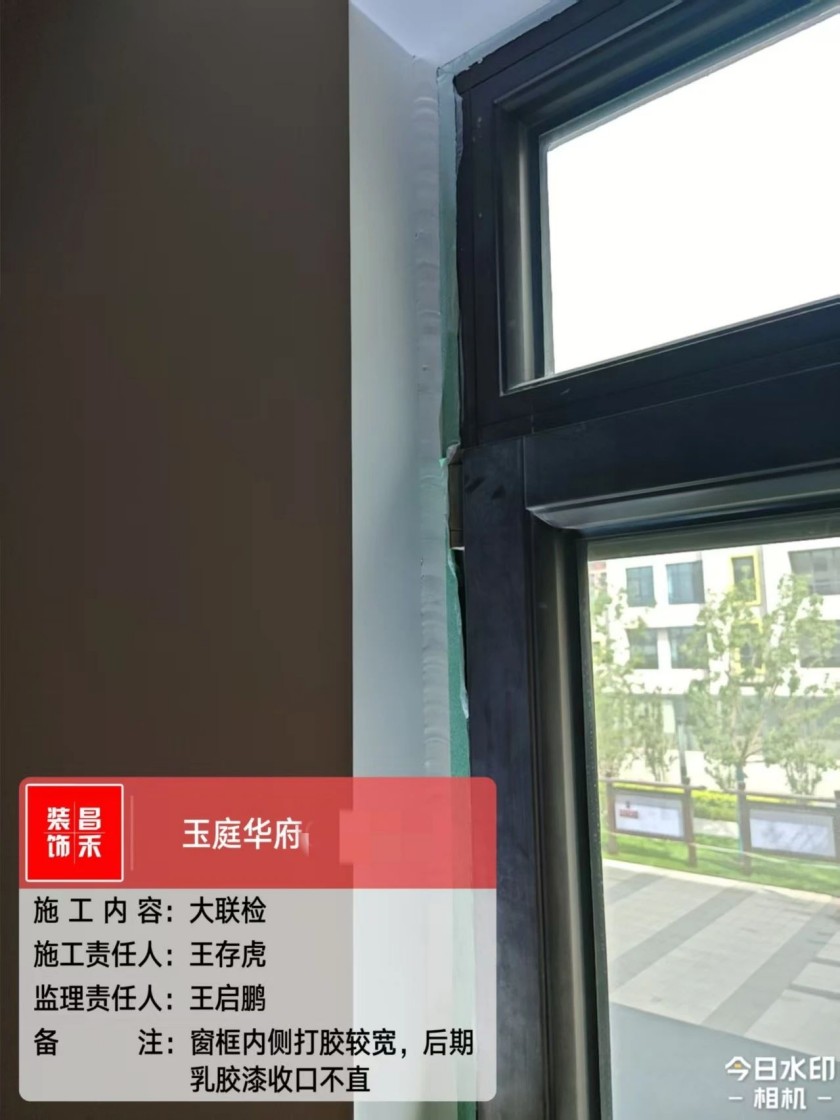

优化建议:窗框内侧打胶较宽,应使用石膏板对窗口进行找平处理,方便后期乳胶漆收口。

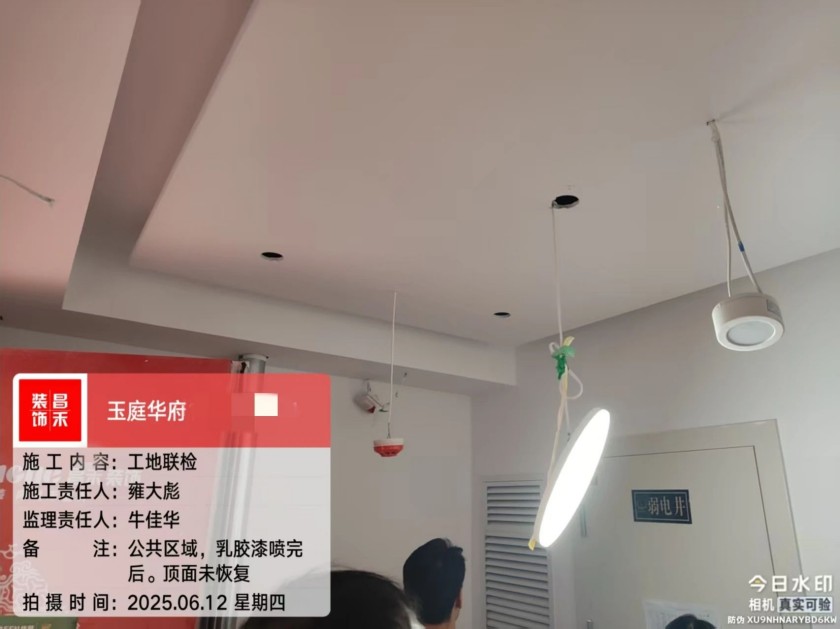

整改事项:入户门厅处公共区域乳胶漆喷涂完毕后,顶面未恢复,已要求项目经理在24小时内整改并反馈至质检部。

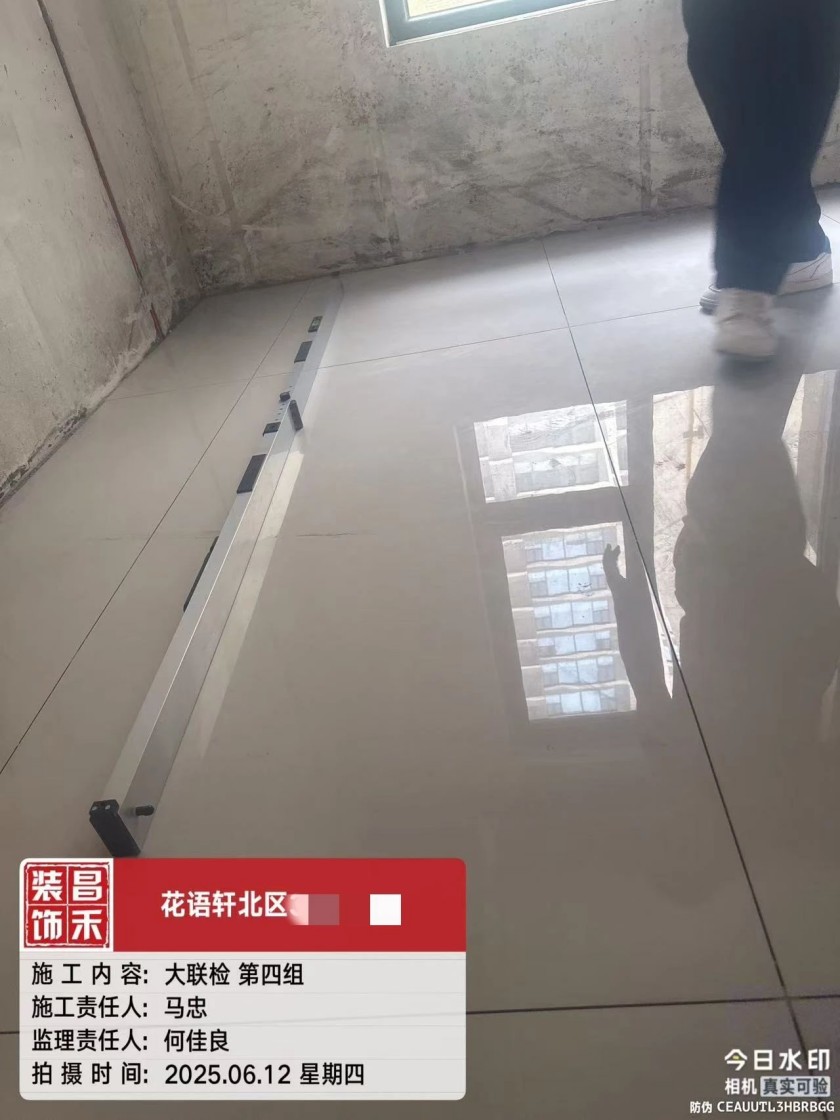

中房花语轩
检查户数13户11户基础施工阶段,2户主材安装阶段。
联检人员手持施工图纸,仔细对照,逐一检查现场的墙体砌筑位置、门窗安装尺寸等是否严格按图施工,不放过任何一个细节,确保施工与设计精准契合。

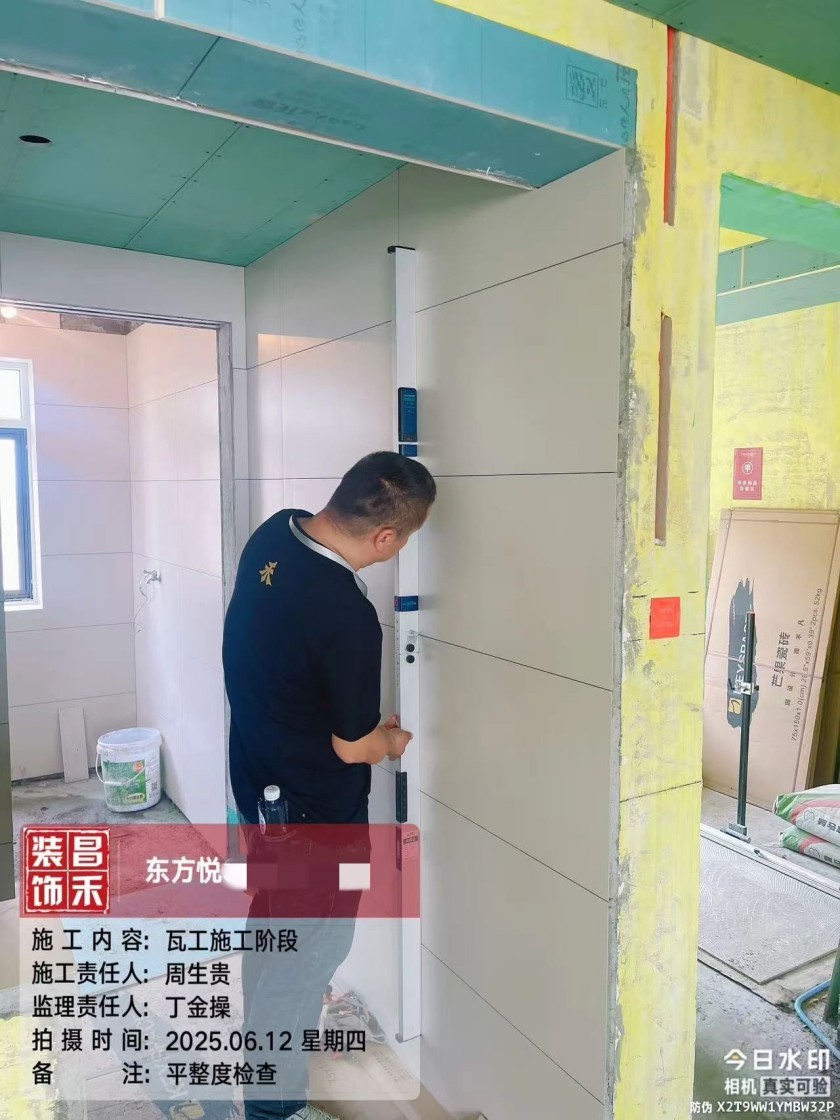

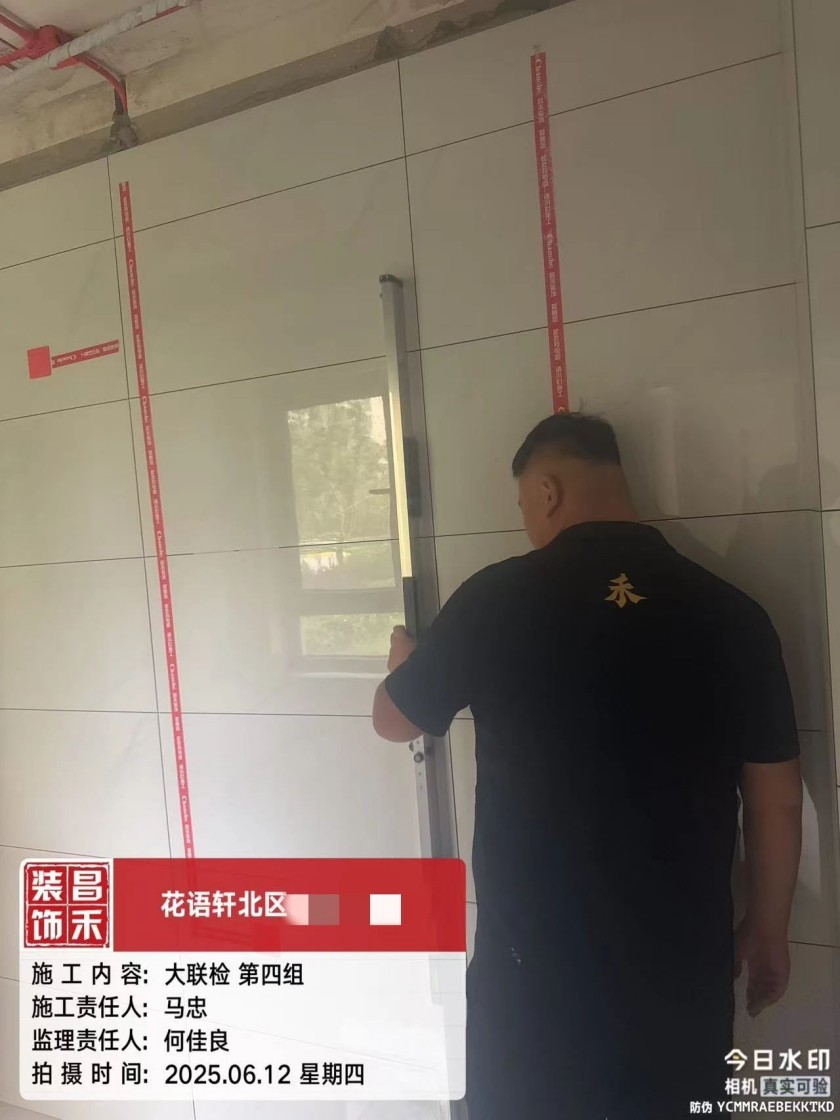

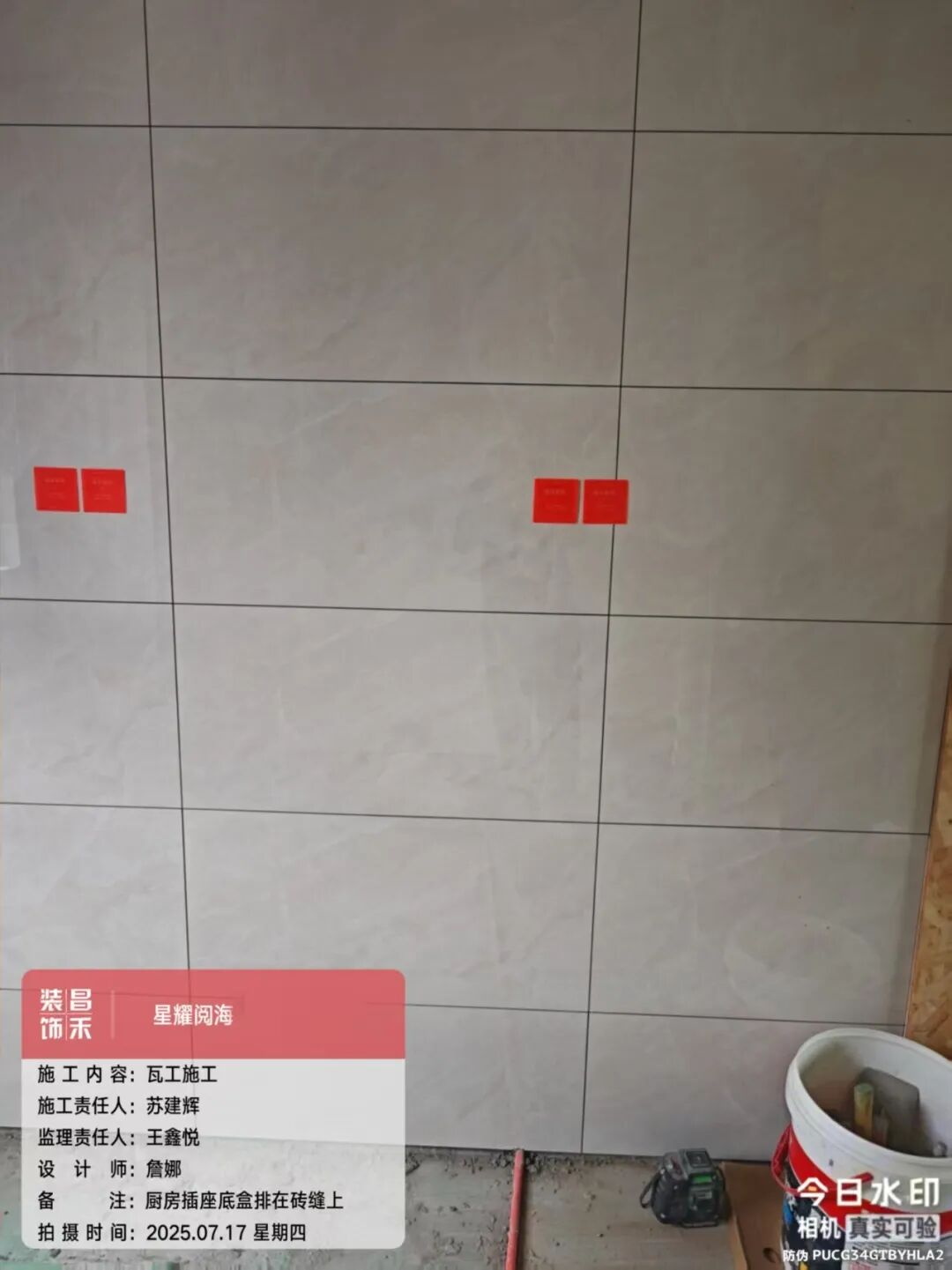

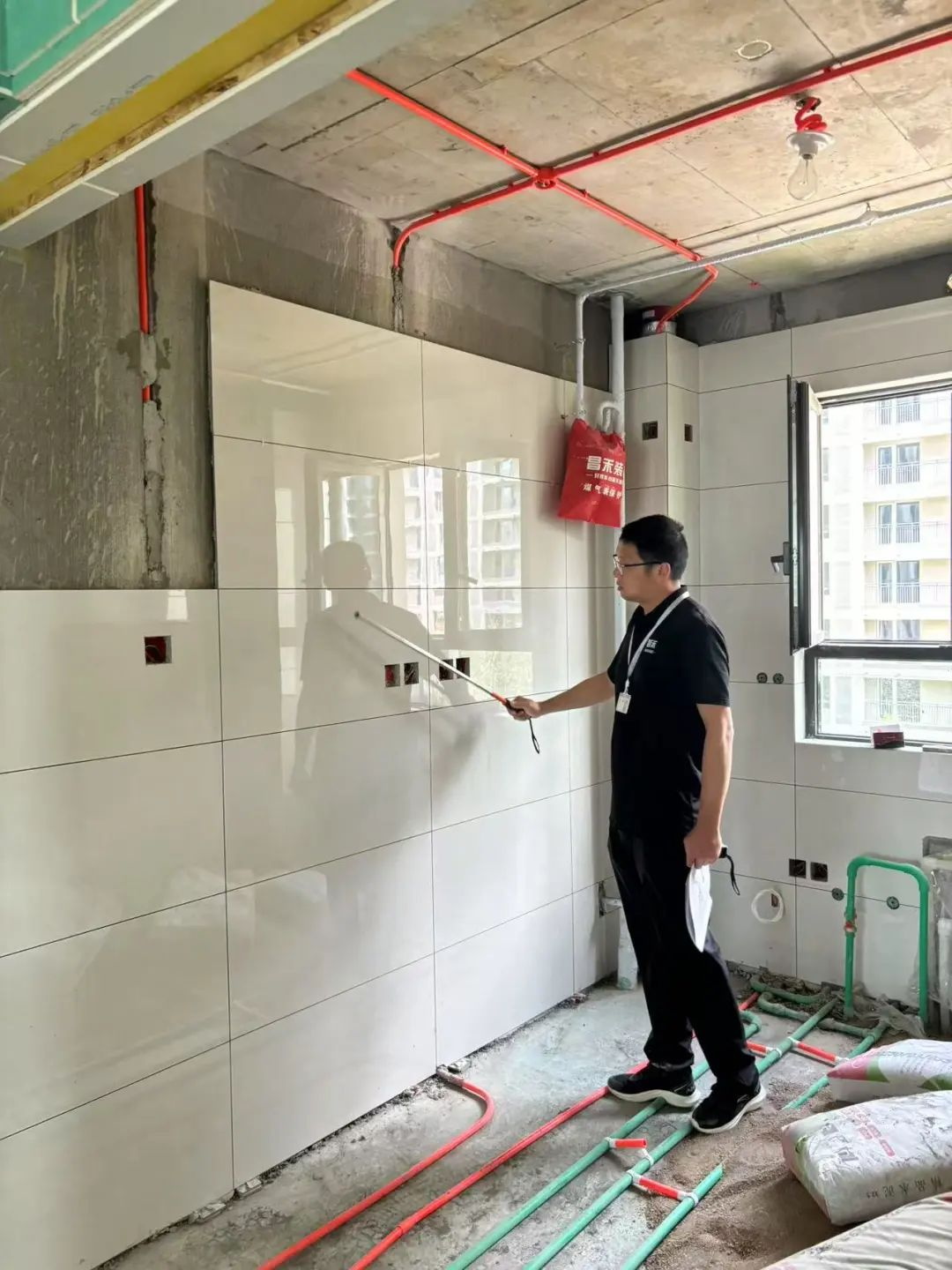

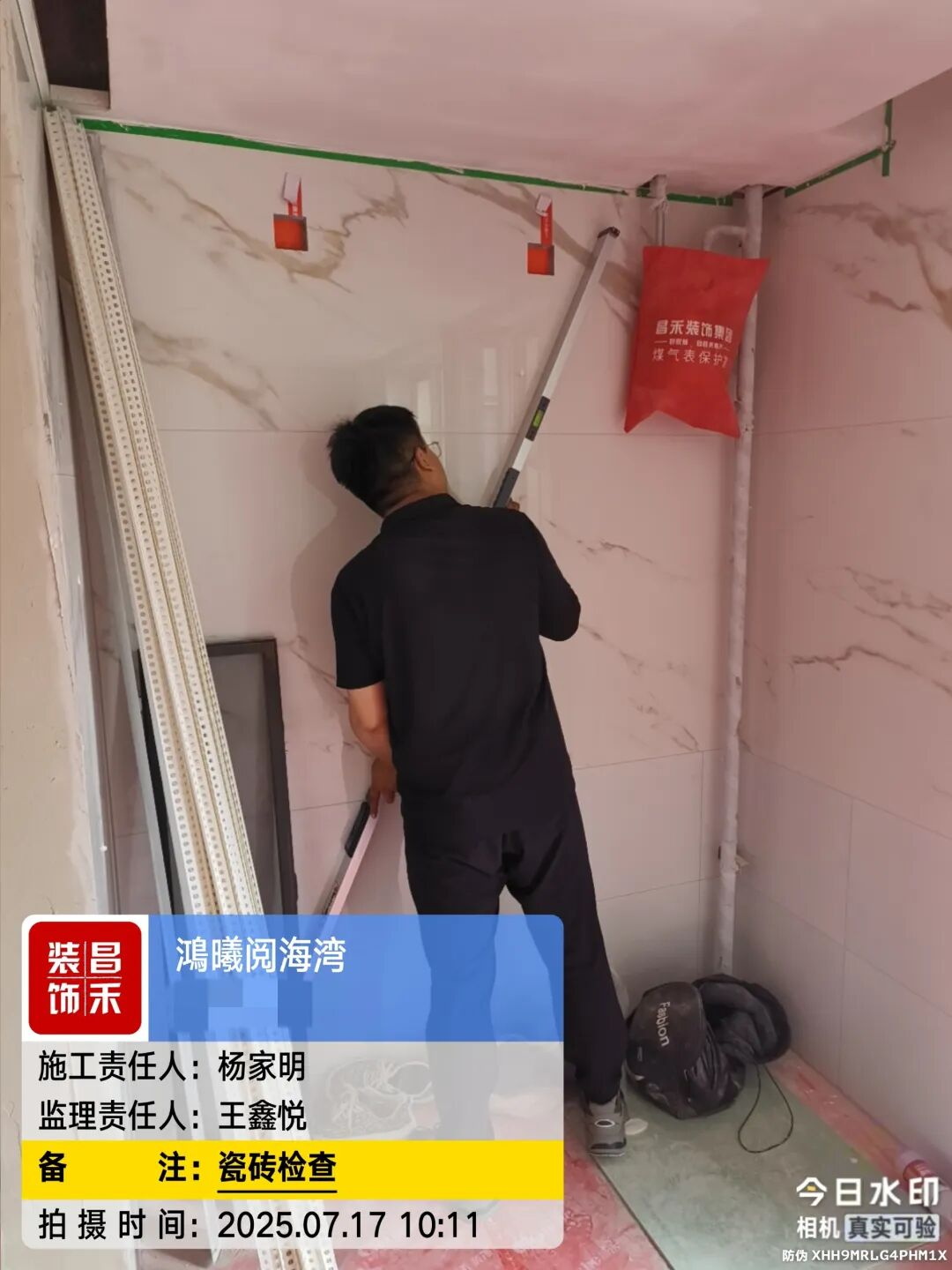

使用两米靠尺检查墙砖平整度,要求表面平整度误差不得大于2mm,且墙砖表面不得有爆磁,无明显划痕现象。
使用两米靠尺检查地砖铺贴平整度,要求地砖表面平整度误差不大于2mm,且地砖表面必须保持清洁无污染。

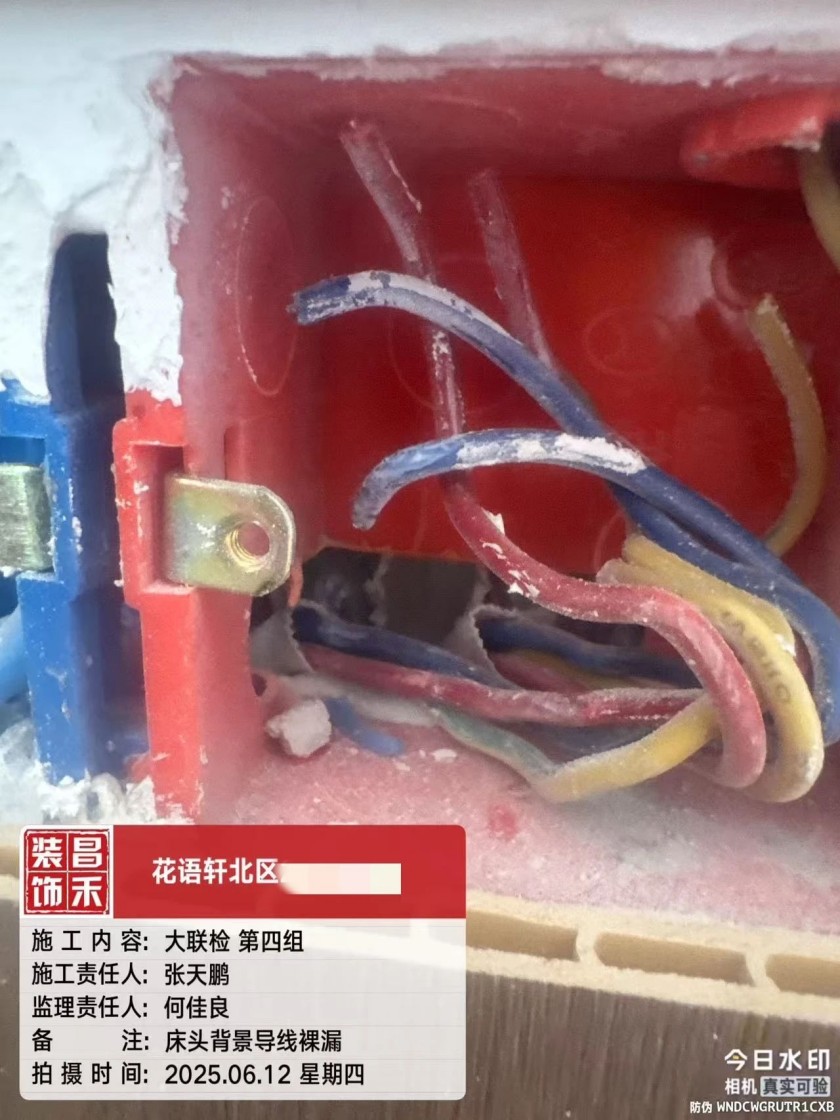

整改事项:床头背景导线裸露,应使用压线帽绝缘处理,已要求项目经理在24小时内整改并反馈至质检部。

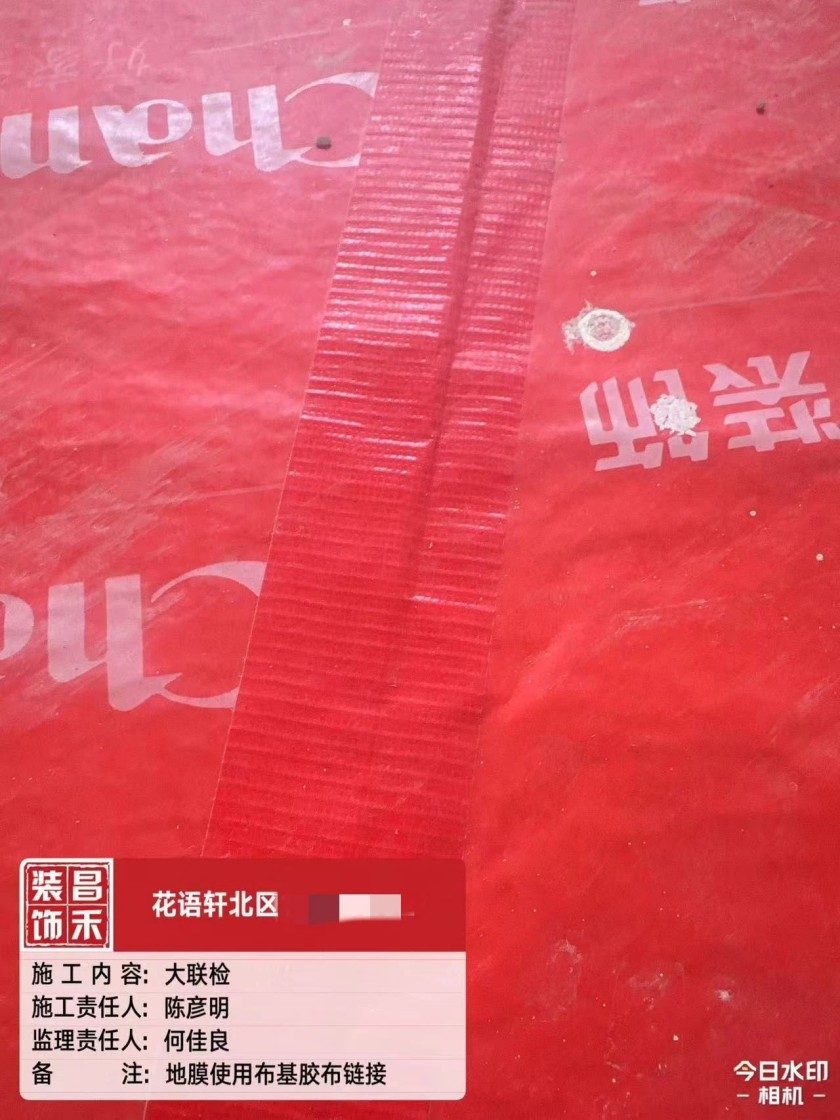

优化建议:联检组人员提出优化建议,地膜连接处可采用布基胶布进行粘贴固定,以增强连接的牢固性与密封性。

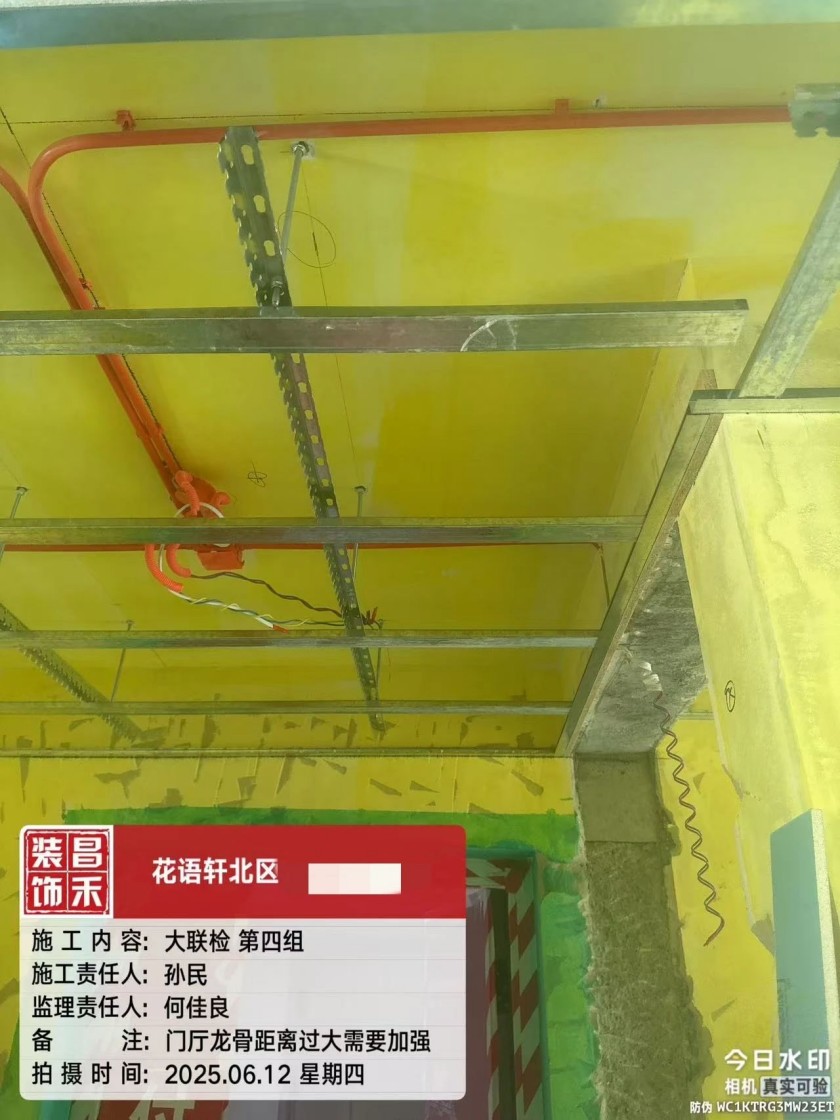

整改事项:门厅位置龙骨距离墙边较远,需要增设龙骨,已要求项目经理在72小时内整改并反馈至质检部。
融创湖光映

检查户数2户均处于油工施工阶段。
使用强光手电检查墙面砂纸打磨有无遗漏,以及墙面是否存在凹凸不平现象。

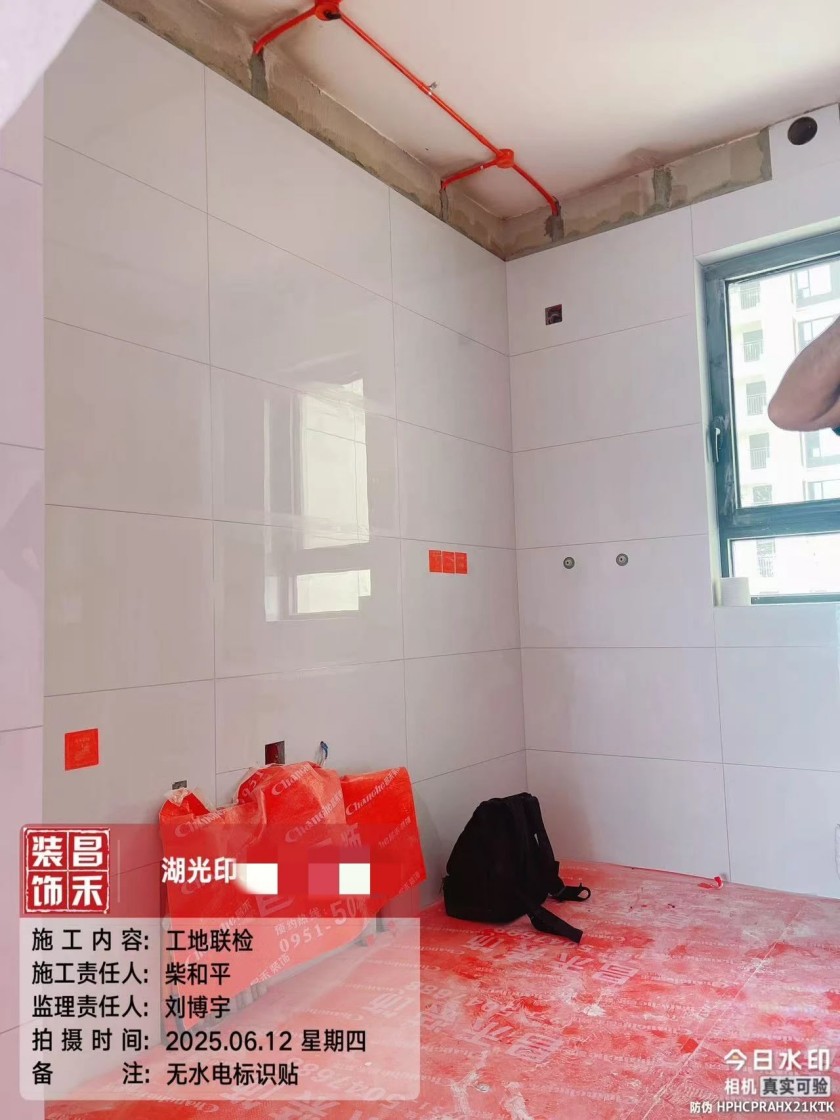

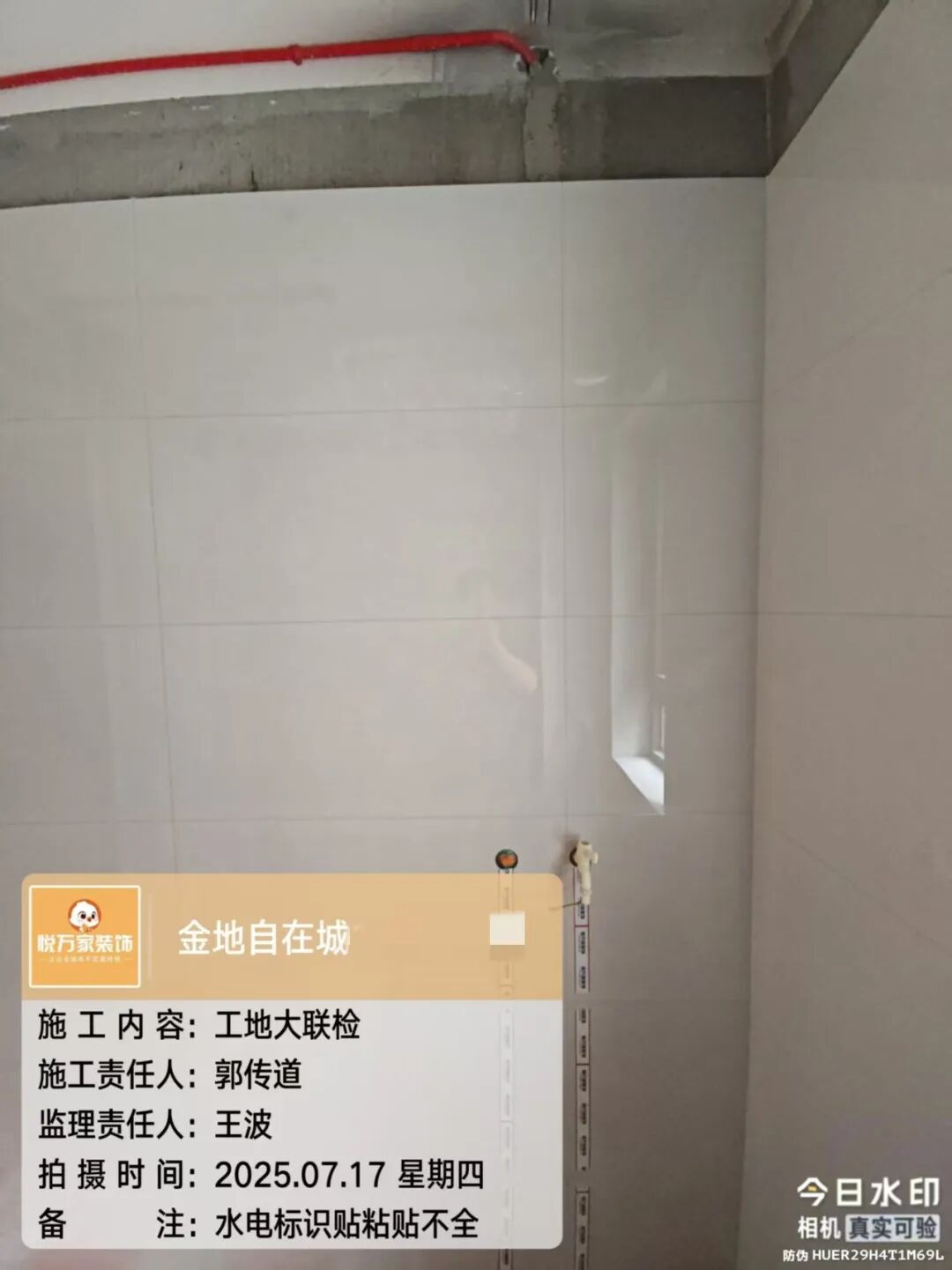

整改事项:墙砖水电标识贴未粘贴,可能造成后期产品安装时,电钻打到水管和电管造成破坏,已要求项目经理在24小时内整改并反馈至质检部。

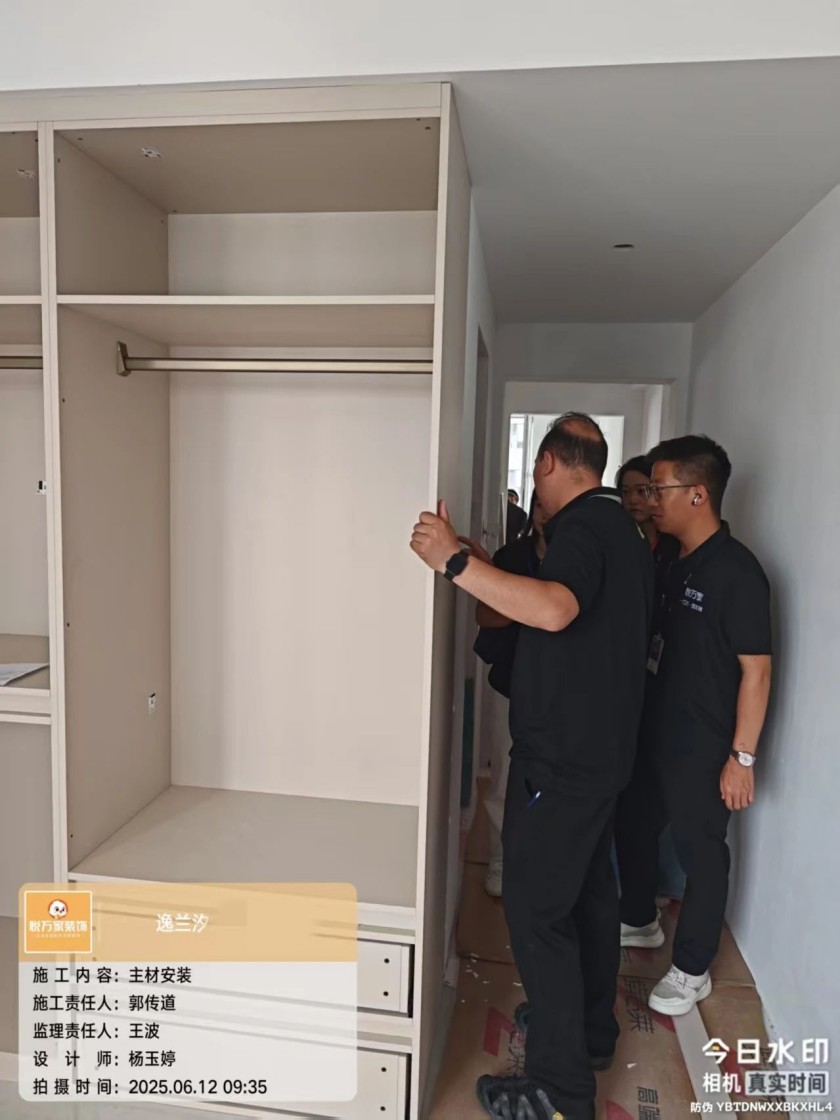

民生逸兰汐
检查户数1户,主材安装阶段。
正在进行衣柜主材安装。
使用两米靠尺检查油工墙面平整度,要求墙顶面涂饰基层顺平,平整度误差不大于3mm。
中海华樾
检查户数12户均已进入主材安装阶段。

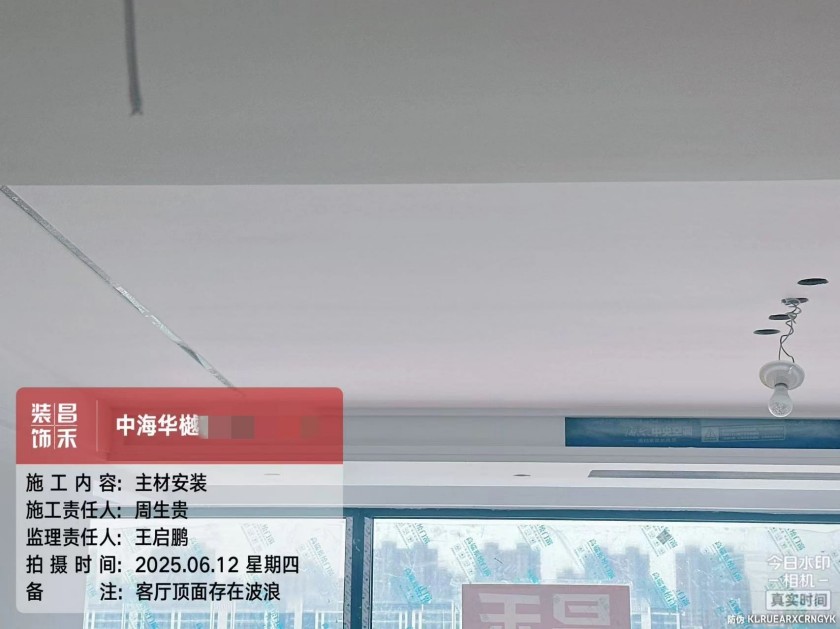

整改事项:油工施工完毕后,客厅顶面存在波浪,需要打磨修补,已要求项目经理在48小时内整改完毕并反馈至质检部。

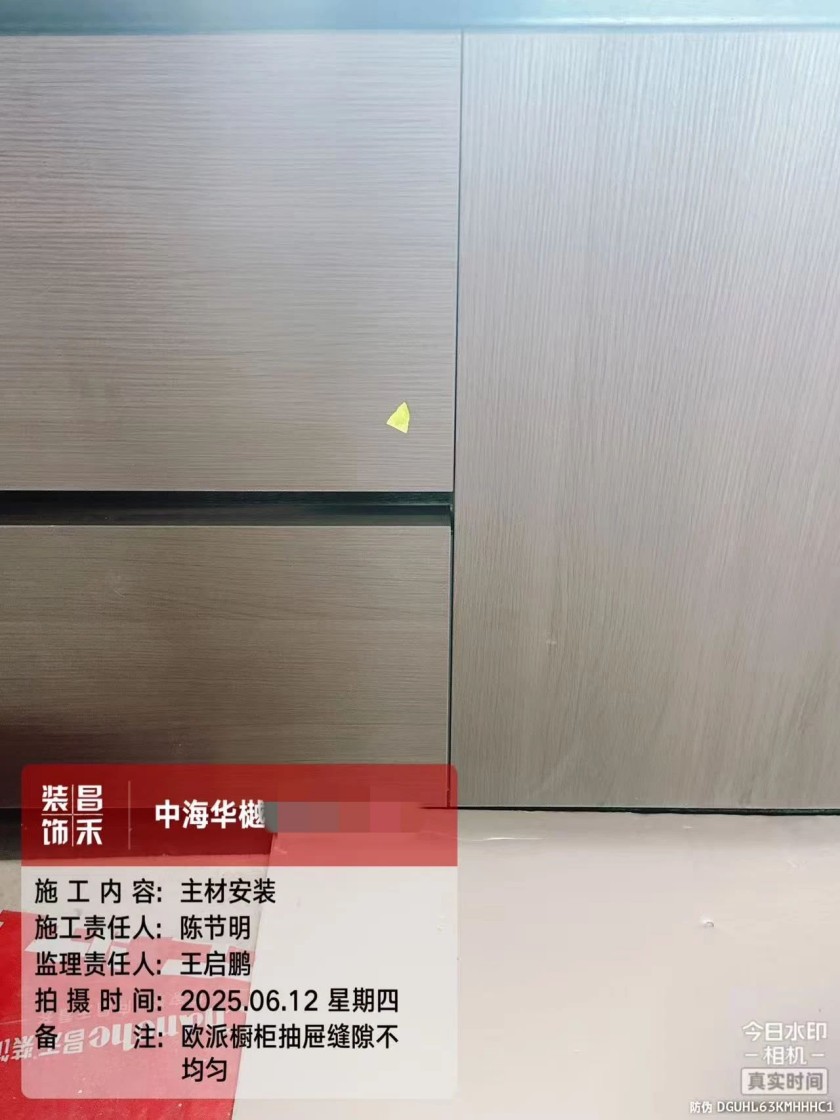

整改事项:联检人员秉持精益求精的工作态度,在细致检查中发现橱柜安装存在抽屉缝隙不均匀的工艺问题,为确保业主获得高品质的家居体验,此处已要求项目经理在48小时内整改完毕并反馈至质检部。

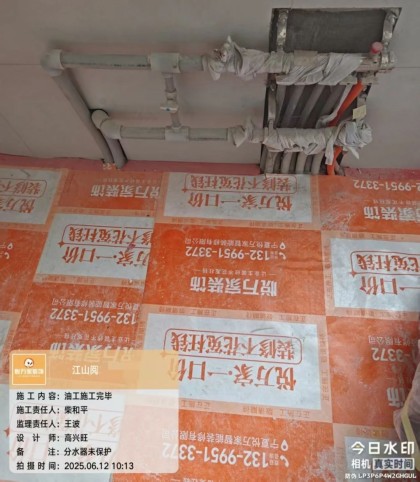

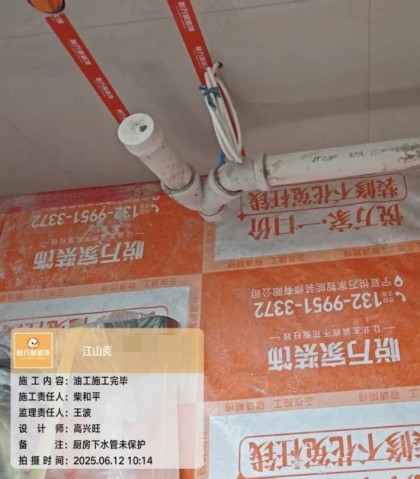

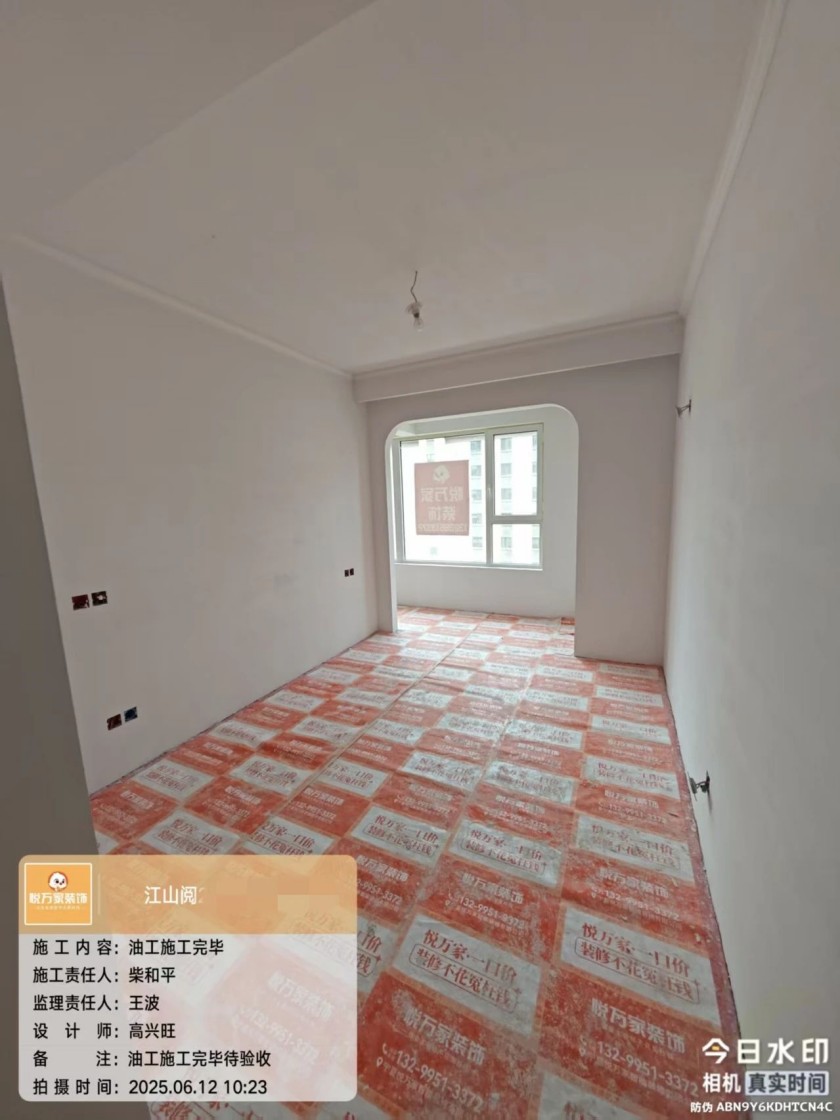

江山阅

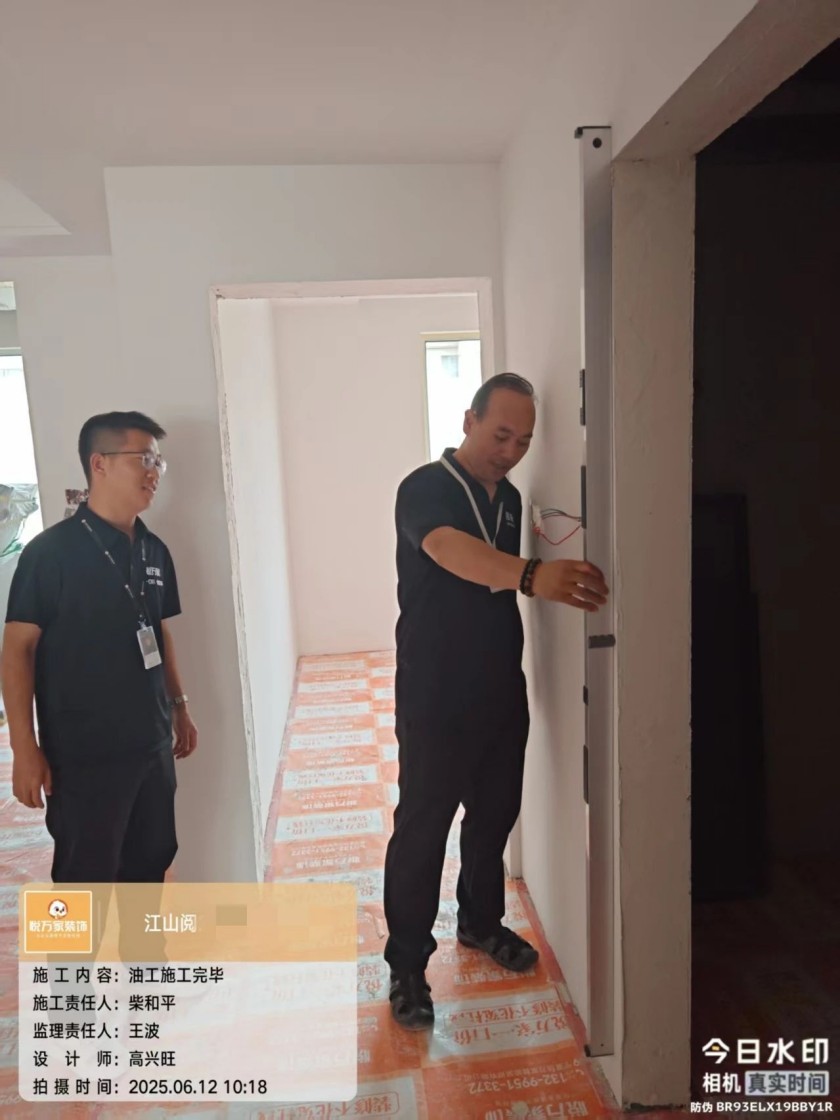

检查户数1户,油工施工阶段。

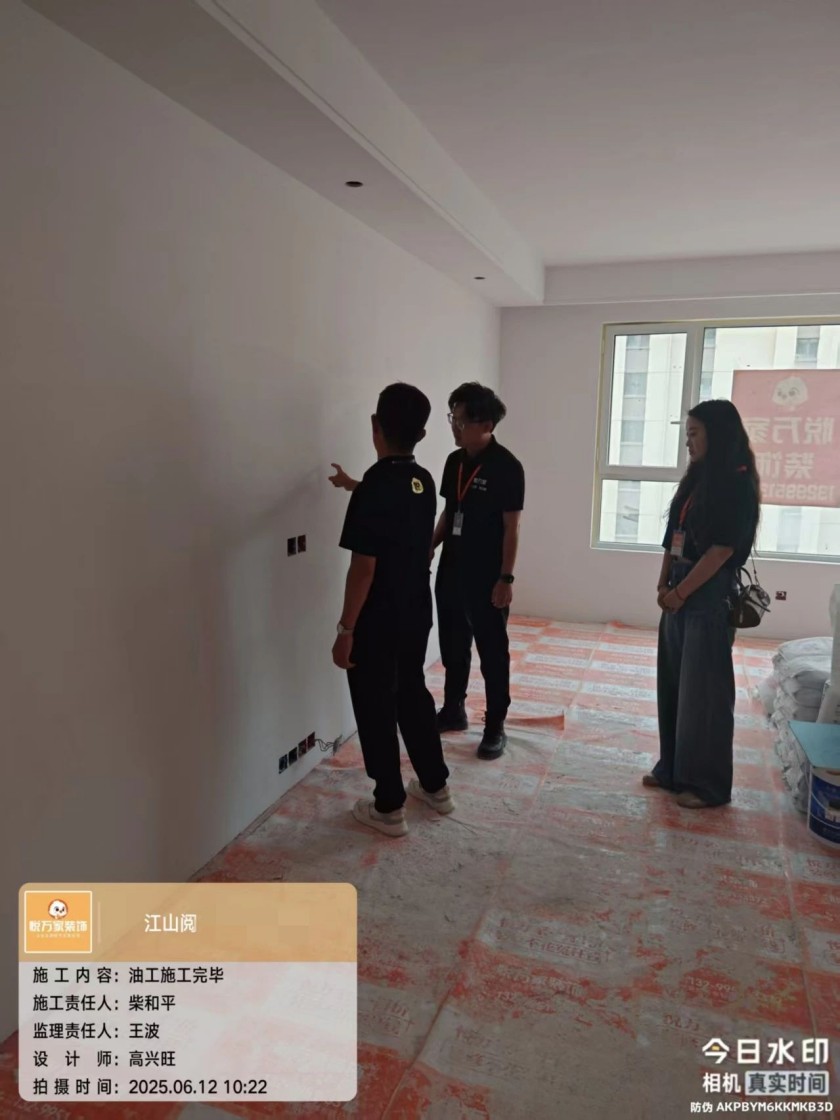

油工施工完毕,待验收合格后进入主材安装阶段。
使用两米靠尺检查门套安装部位墙面平整度,要求门窗洞口、窗台面须做找平、找方处理,平整度方正度误差不大于2mm。
联检组人员在现场针对施工工艺展开探讨,精工细检,是我们对待每一户在施工地的态度。
整改事项:厨房分水器、下水管未按照要求做成品保护,可能在施工过程中造成损坏,已要求项目经理在24小时内整改完毕并反馈至质检部。

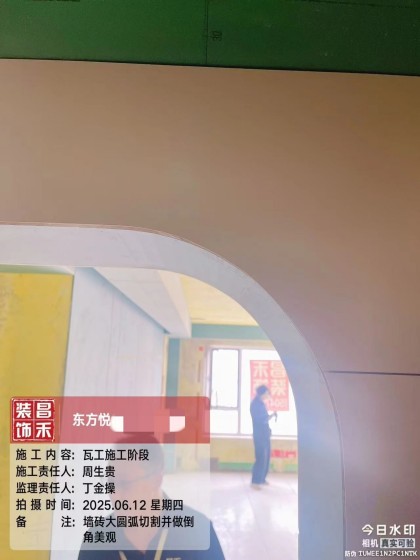

中房东方悦

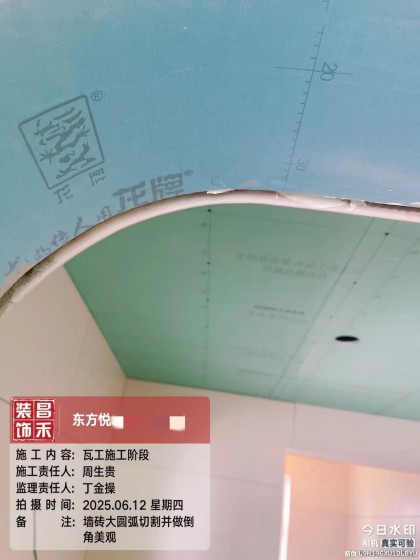

检查户数3户均处于基础施工阶段。
|
![]() |

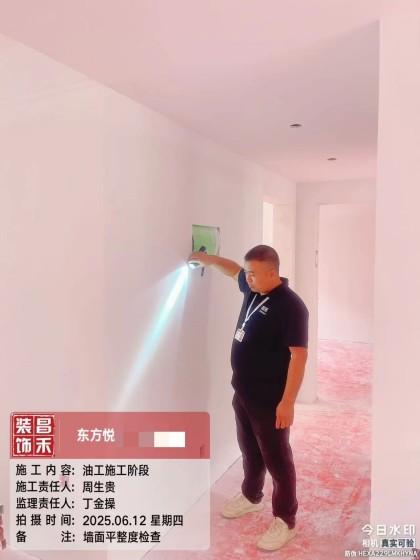

油工施工阶段,联检人员使用强光手电进行墙面平整度检查,要求墙面砂纸打磨不得有遗漏,墙面不能存在凹凸不平现象。
使用两米靠尺检查墙砖铺贴平整度,要求墙砖表面平整度误差不得大于2mm,表面不得有爆磁、无明显划痕现象。
检查户数5户2户基础施工阶段,3户主材安装阶段。

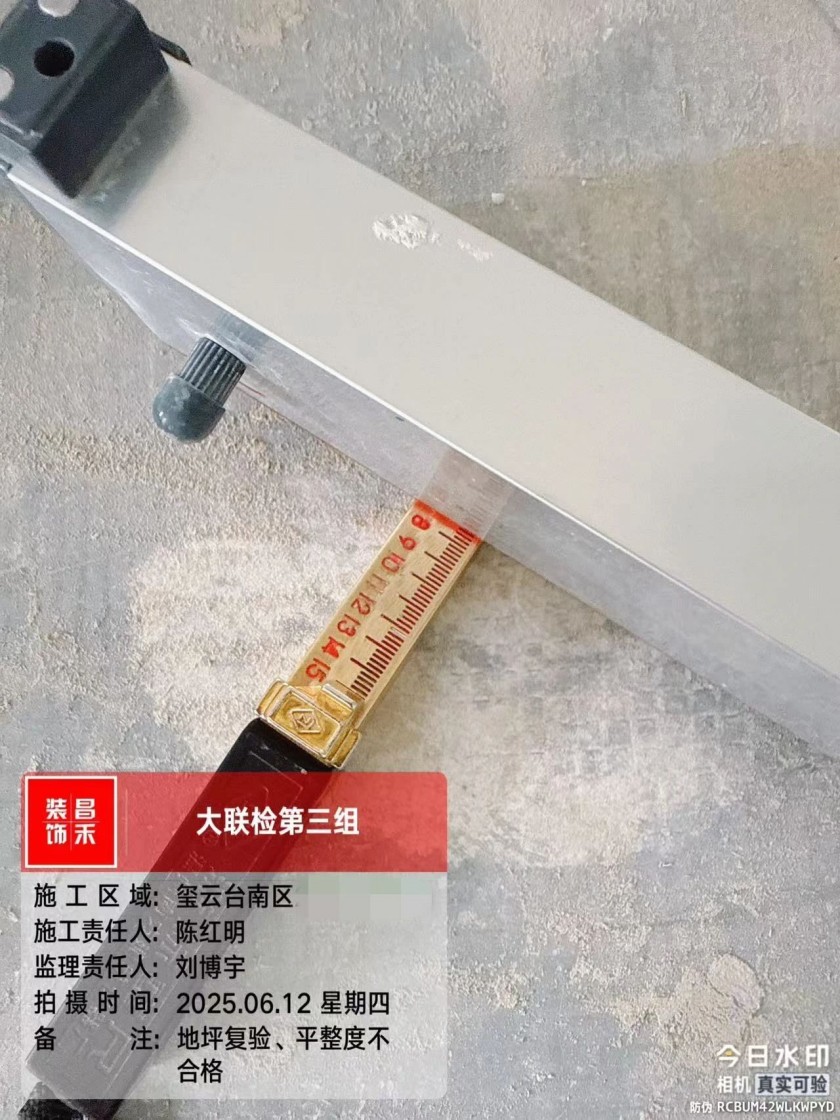

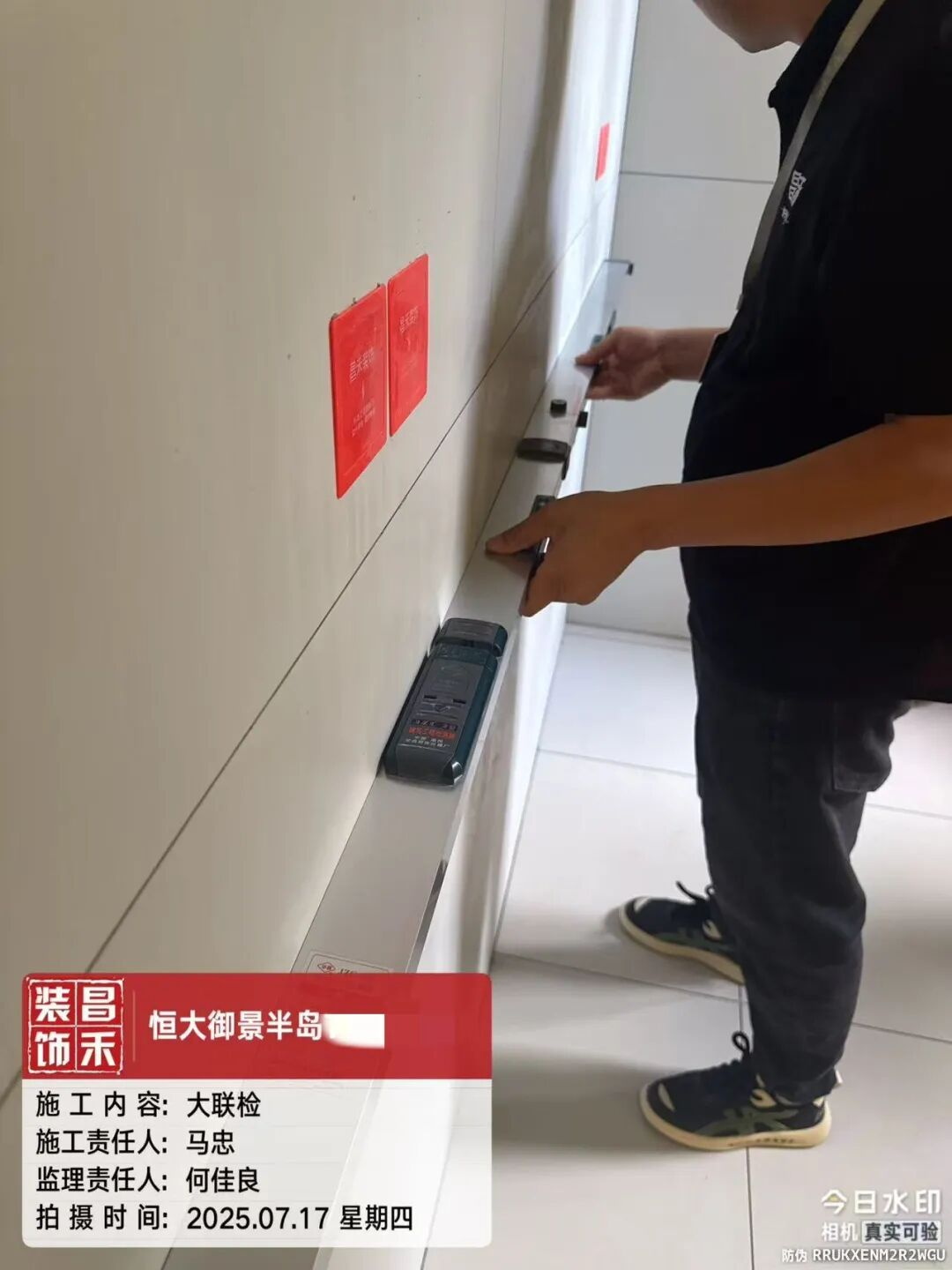

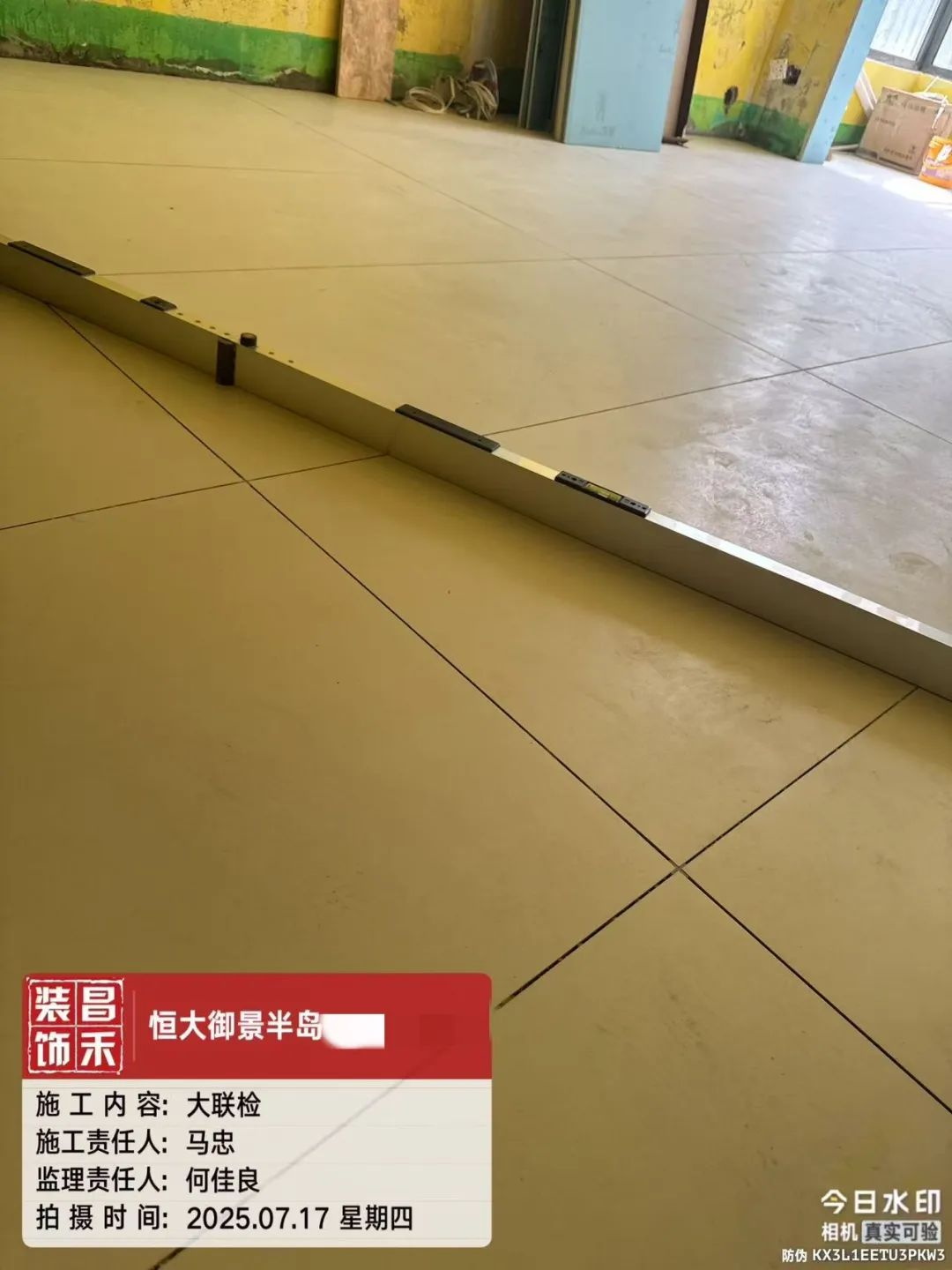

整改事项:地坪复验平整度不合格,昌禾要求同一空间地坪四周水平标高误差不大于4mm,此处误差7mm,且地坪存在多处空鼓,已要求项目经理在72小时内整改完毕并反馈至质检部。
复盘会议
下午17:00,联检团队带着详实的记录返回公司,召开复盘会议,各小组组长分别汇报了各个工地的检查情况,对于优秀工地予以表扬,并总结其先进的施工工艺与管理经验进行推广。同时,对于检查中发现的问题,也进行了详细的记录与分析,并明确了整改责任人与整改期限,让品质提升落到实处。
装修工程是一项复杂而系统的工作,每一个环节、每一道工序都需要我们用心去对待。昌禾装饰将始终坚守品质底线,不断优化施工工艺,加强工地管理,为每一位业主打造安全、舒适、高品质的家。
至此,昌禾装饰【0612工地大联检】正式结束,我们用诚实的镜头,真实记录每一次联检的过程,看得见的是品质,看不见的是匠心。
昌禾装饰23年,我们始终坚守初心,做到品质交付。敬请持续关注,更多“工地联检”资讯及现场纪实。
